香浮段东段堤防工程5月份简讯
来源:王波 发布日期:2016-06-07 p >
施工XI标:本月完成河道疏浚60万m3,累计完成183万m3,累计完成占合同量的46.0%;完成土方工程12.9万m3,累计完成187.7万m3,累计完成占合同量的68.9%。

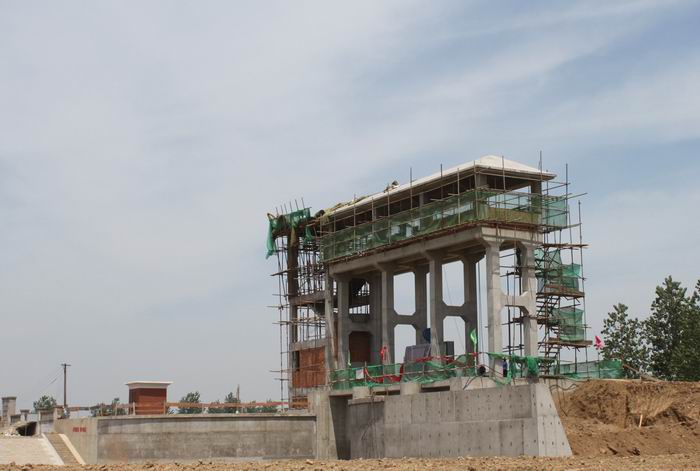

柳沟闸、团结涵工程本月完成上下游围堰拆除,启闭机安装、调试,启闭机房施工,镀锌钢管栏杆安装等工作。
施工XIV标:本月完成河道疏浚30万m3,累计完成56万m3,累计完成占合同量的18.3%;完成土方工程11万m3,累计完成136万m3,累计完成占合同量的51.8%。
张庄站本月完成水泵、启闭机、拦污栅、清污机安装,主副厂房、启闭机房施工。东方红桥及石坑桥完成桥梁吊装及桥面铺装。
施工XIX标:本月完成河道疏浚25万m3,累计完成45万m3,累计完成占合同的31.0%;土方工程5.7万m3,累计完成52.2万m3,累计完成占合同工程量的73.8%。
