蚌埠闸(分洪道)加固工程10月简讯
来源:宫尚好 发布日期:2012-11-02 p >
一、工程概况
蚌埠闸分洪道及防汛交通桥兴建于1970年,运行至今工程存在较大的防洪安全隐患,本次主要加固内容为:分洪道断面整理、增设溢流堰、护坡和护岸工程、拆除重建分洪道防汛交通桥、加固老船闸、加固28孔节制闸和12孔节制闸下游导流堤、建设防汛调度信息化系统等。工程总概算为9766万元,计划工期18个月。
二、目前工程进展情况
蚌埠闸(分洪道)加固工程于2012年9月16日举行开工典礼,截止目前,Ⅰ标和Ⅱ标施工单位均已完成开工前的各项准备工作,正式展开施工。

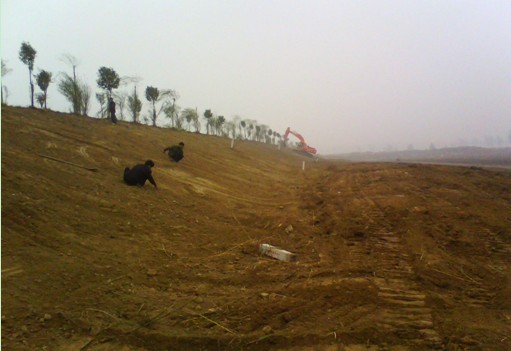

施工Ⅰ标目前主要完成老船闸下闸首检修门的制作;完成分洪道上游临时围堰填筑及分洪道内排水沟的开挖;完成分洪道老防汛交通桥下游左岸及分洪道内部清基工作。

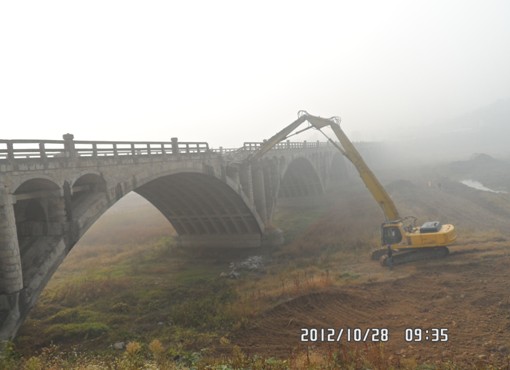

施工Ⅱ标主要完成临时房屋建设,桥梁预制场地部分胎模砌筑,老防汛交通桥拆除等工作。
