蚌浮段行洪区香浮段西段工程3月份简讯
来源:杨丁杰 发布日期:2017-04-10 p >
施工Ⅵ标:本月主要进行老堤加固段坡面草籽播撒及养护工作;河道疏浚工程暂停施工,累计完成128万m3,累计完成占合同量的88.3%。
施工Ⅶ标:主要进行张许村安置区庄台垫高土方填筑约8万m3,累计完成约21万m3,累计完成占合同量的100%;新堤土方填筑约1.6万m3,累计完成3.1万m3,累计完成占合同量的11.0%;河道疏浚工程暂停施工,累计完成57万m3,累计完成占合同量的28.1%。
施工Ⅷ标:本月进行PN1-1#排泥场泥水分离设施钢管支架及排水体拆除工作。
施工XX标:本月完成排泥场覆盖层剥离土方6.2万m3,累计完成20.9万m3,累计完成占合同量的70.0%;排泥场围堰土方填筑约7.05万m3,累计完成8.85万m3,累计完成占合同量的61.8%;新堤退建清基土方0.69万m3,累计完成1.69万m3,累计完成占合同量的44.8%;新堤土方填筑约1.5万m3,累计完成1.5万m3,累计完成占合同量的3.4%。
施工XXI标:本月主要完成排泥场围堰土方填筑约3.3万m3,累计完成16.2万m3,累计完成占合同量的94.8%;新堤土方填筑约8.7万m3,累计完成20.2万m3,累计完成占合同量的42.2%。新堤退建清基土方约0.35万m3,累计完成4.71万m3,累计完成占合同量的95.0%;新老堤之间临时封闭堤清基约0.3万m3,累计完成0.3万m3,累计完成占合同量的94.2%。

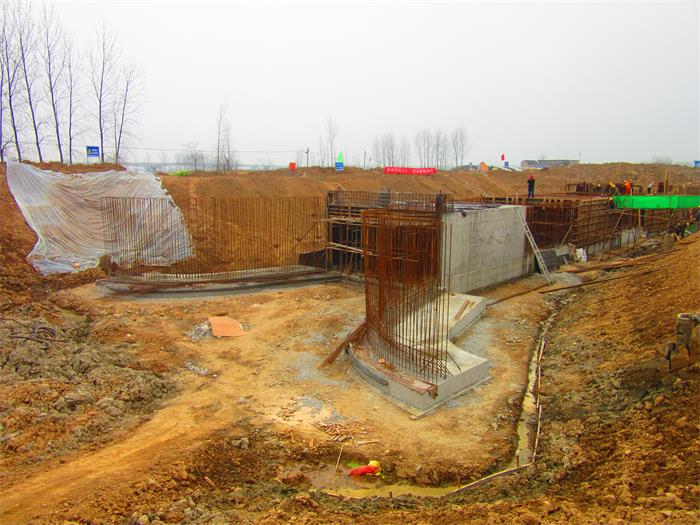

本月主要完成井头涵洞身段、上下游翼墙段粘土垫层,混凝土垫层及5节钢筋混凝土底板、1#洞身墙体及顶板及上游翼墙钢筋混凝土底板施工。
