小合分线工程7月份简讯
来源:谢尚奎 发布日期:2018-08-03 p >

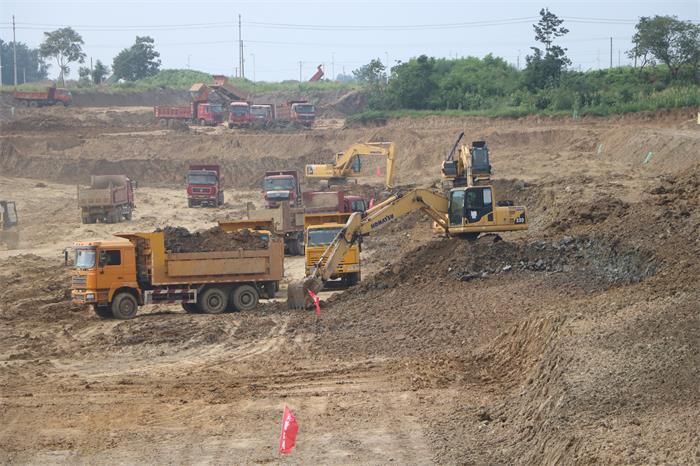

小合分线工程主要施工内容包括杭埠河倒虹吸、河道开挖、堤防填筑、膨胀土治理、护坡、13座跨河桥梁、2座管护道路桥梁、两岸管护道路、板桩墙、3座渡槽、1座穿堤涵、1座跌水、监测等。Y003标工程总投资8.4亿元。本月主要完成监理部试验室试验设备标定工作,完成监理部标准化建设验收,完成土方开挖约51.2万m3,累计完成约185.7万m3,占合同工程量的16.0%;完成土方填筑约1.6万m3,占合同工程量的7.8%。混凝土完成浇筑762m3,累计完成918m3,占合同工程量的0.5%。截至目前Y003标工程累计完成产值6019万元,约占合同额的7.1%。
