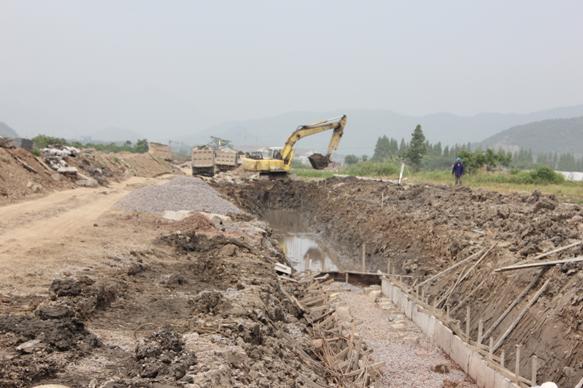

施工Ⅱ标挡墙基础开挖
一、工程形象进度
施工Ⅰ标段:
本月完成:

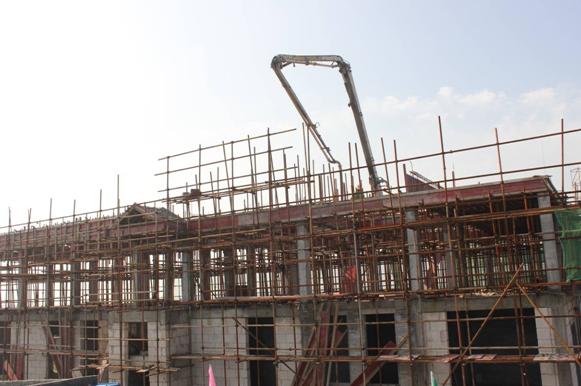

闸站部分:完成启闭机房主体框架结构;管理房二层框架、配电房、泵房、启闭机房填充墙;
堤防工程共1363m:D10+500~D11+443园路铺装;D10+500~D10+200防洪墙;D10+500~D10+400段土方回填;内河侧堤防连接段干砌石护坡。
施工Ⅱ标段:
洪陈段:抛石完成400米;浆砌石挡墙完成186米;浆砌石完成186m;护岸墙基础完成100米;预制桩完成180根;防洪墙完成110m;排水沟小挡墙完成300米;翁家铺闸基坑开挖完成;钻孔灌注桩完成10根;生态砼护坡砖完成800 m3。
施工III标段:
本月完成:预制方桩1040根;开挖土方2000m3;河道清淤5500m3;护塘河基础180米;洪陈闸围堰已完成。
二、完成主要工程量
施工Ⅰ标段:
本月完成:钢筋制安:8.0T、混凝土218.5m3、土石方开挖:900 m3、土石方回填:1100m3;截至目前累计完成:钢筋制安1156.605T、混凝土13191.87m3,抛石2110.08 m3、土石方填筑26216.38m3、土方开挖42100m3、钢筋砼预制方桩900根。
本月完成投资260万,占合同额6.5%;累计完成3576万元,占合同额89.3%。
施工Ⅱ标段:
本月完成:钢筋制安8.0T、混凝土293m3、土石方开挖1500 m3、抛石3000m3;累计完成钢筋制安254.04T、混凝土4711.25m3、土方开挖71664m3、碎石垫层987.26m3、塘渣垫层2726 m3、抛石6500 m3浆砌石2681.1m3、A型金属网箱完成2790.4m3。
施工Ⅱ标:计划完成150万元,占合同额4.5%;累计完成2585万元,占合同额77.7%。
施工III标段:
本月完成:钢筋制安120T、混凝土645m3、土石方开挖2000 m3、清淤5500 m3累计完成:钢筋制安135.8T、混凝土1485 m3。
本月完成126万元,占合同额3.6%;累计完成359万元,占合同额10.3%。
三、质量情况
施工Ⅰ标:
原材料、混凝土试块跟踪检测8组,累计跟踪检测765组(其中临时工程共284组),跟踪检测率为100%;平行检测6组,累计平行检测68组,平行检测率为14%,已出检测结果均为合格。
施工Ⅱ标:
原材料、混凝土试块跟踪检测16组,累计跟踪检测255组,跟踪检测率100%;平行检测3组,累计平行检测33组,平行检测率13%,已出检测报告均为合格。
施工III标
原材料、混凝土试块累计跟踪检测9组,累计跟踪检测14组,跟踪检测率100%;累计平行检测2组,平行检测率22%,已出检测报告均为合格。
四、其他
本月监理部批准开仓报审35份,形成旁站记录35份,巡视记录30份,监理日记30份,监理日志30份,监理日报30份,签发监理通知12份。进行安全检查3次,均无重大安全隐患。
