江北区姚江干流堤防维修加固工程慈城段10月简讯
来源:李献法 发布日期:2015-11-06 p >
施工Ⅰ标段:
已通过合同工程完工验收。
施工Ⅱ标段:
已通过合同工程完工验收。
施工III标段:
已通过所有分部工程验收,正在准备单位工程及合同项目工程验收工作。
III标绿化:
洪陈闸管理区绿化乔木已种植完成,堤防园路垫层已施工550m,堤顶道路塘渣基础已施工550m。乍山浦闸机谢浪闸绿化正在施工中。
施工Ⅳ标段:
潺头浦闸:已完工。
堤防:完成防洪墙3100m,护塘河2800m,生态护坡砖2800m。土方填筑完成65000m3,景观绿化已完成800m。

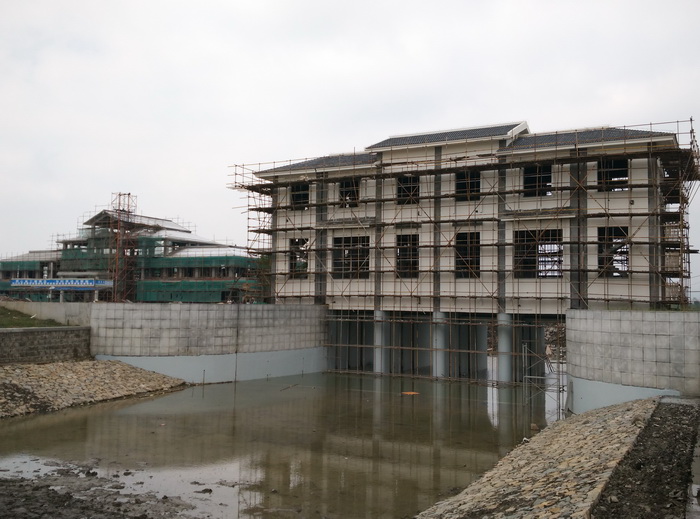

小西坝闸:主体工程已施工完成,正在进行启闭机房装饰装修、管理房填充墙施工。
半浦闸:基础灌注桩已施工完成,闸底板已施工完成,闸墩已施工完成,正在进行翼墙施工。
虹星排涝站:正在进行底板施工。
