滁州沙河集水库除险加固工程2月简讯

来源:冯松    发布日期:2017-03-03






滁州沙河集水库除险加固工程内容有:大坝加固,南、北涵拆除重建,泄洪闸拆除扩建,非常溢洪道加固,新建管理设施、溢洪道下游交通桥等。

本月形象进度:

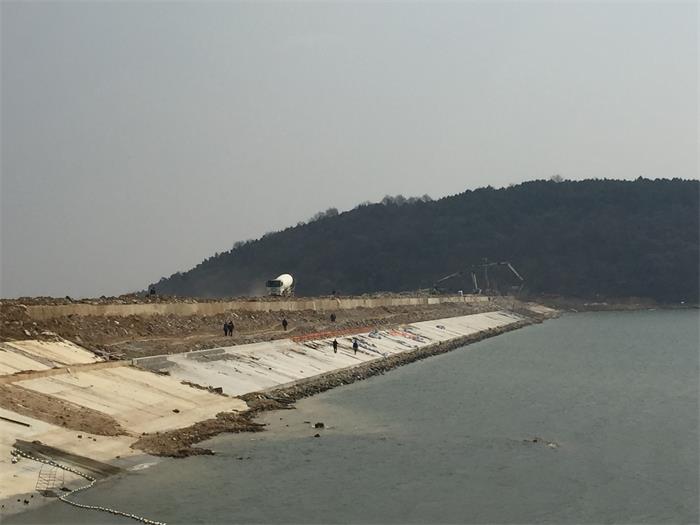

大坝加固:主坝混凝土防渗墙完成3097m2,累计完成71%;上游护坡完成▽38.0m以下段210m

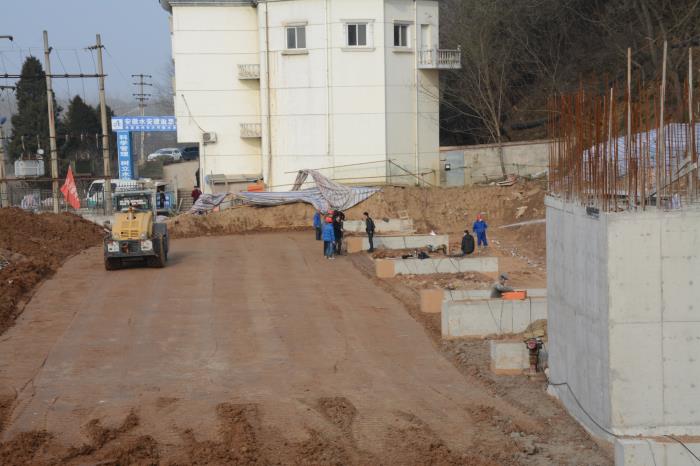

南涵工程:南涵土方回填至涵顶以上1m,高程33.4m

办公楼:防汛办公楼砌筑墙体完成。

累计完成土石方开挖17.6m3,土方回填15.1m3,混凝土2.25m3,钢筋制安815t。金结制造及安装236t,启闭机7台套。累计完成投资3202万元。
