南水北调中线湍河渡槽工程2013年4月简讯
来源:雷朝生 发布日期:2013-05-03 p >
南水北调中线湍河渡槽工程本月完成3榀槽身。截止2013年4月25日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、40榀槽身、23408m振冲碎石桩,完成退水闸、进口闸及出口闸闸墩以下部位施工。
本月完成混凝土浇筑0.35万m3,完成土石方回填3.4万m3,。截止2013年4月25日,累计完成混凝土浇筑11.44万m3,占合同工程量的88.0%;累计完成土石方开挖16.52万m3,占合同工程量的110.1%;累计完成土石方回填19.18万m3,占合同工程量的71.0%。
本月完成投资1158.2万元。截止2013年4月25日,累计完成投资22086.1万元,占合同总额82.9%。
附图:

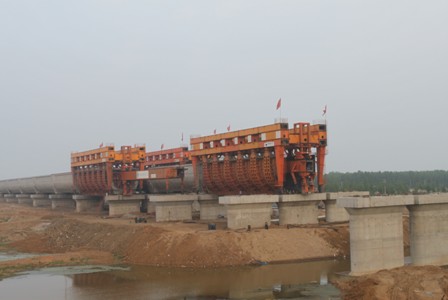

南水北调中线湍河渡槽工程总体形象
