南水北调中线湍河渡槽工程2012年8月简讯

来源:雷朝生    发布日期:2012-09-04




工程进度概况:

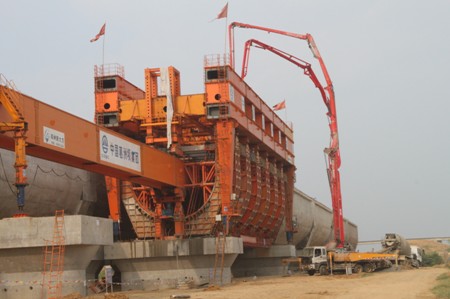

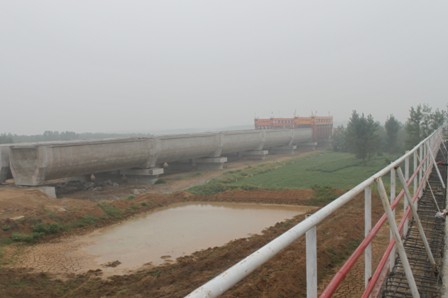

南水北调中线湍河渡槽工程本月完成3榀槽身、5个盖梁、5个仓位墩身、1个承台,完成退水渠连接段底板及侧墙第一仓混凝土浇筑,完成进口节制闸3#闸室底板混凝土浇筑,完成左岸振冲碎石桩桩体及桩间土相关检测工作。截止2012825,累计完成342根灌注桩、57个承台、57个墩柱、53个盖梁、17榀槽身、23408m振冲碎石桩。

本月完成混凝土浇筑0.42m3,完成钢筋制安512.5t。截止2012825,累计完成混凝土浇筑8.23m3,占合同工程量的61.6%;累计完成钢筋制安8057.0t,占合同工程量的57.1%

本月完成投资863.1万元。截止2012825日,累计完成投资13135万元,占合同总额49.3%
