江北区姚江干流堤防维修加固工程洪塘段3月简讯

来源:李献法    发布日期:2016-04-05

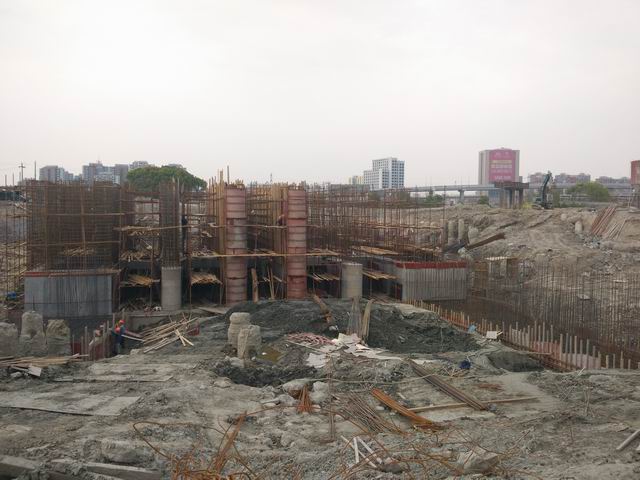

1. 施工

主要施工内容:跃进闸翼墙底板、空箱施工;堤防(4161m)迎水侧灌砌石挡墙及背水侧浆砌石挡墙、防洪墙、土方填筑。完成投资110万元,占合同额1.4%;累计完成投资2590万元,占合同额32.8%

2. 施工

主要施工内容:裘市闸灌注桩、西河闸翼墙、潺浦闸基坑开挖;和平闸站翼墙、墩墙施工、水泥搅拌桩防渗墙;堤防(2069m)防洪墙、背水侧浆砌石挡墙及堤身土方填筑。完成投资230万,占合同额2.3%;累计完成投资3586万,占合同额35.9%
