裕溪闸工程2月份简讯
来源:储龙胜 发布日期:2017-03-07 p >

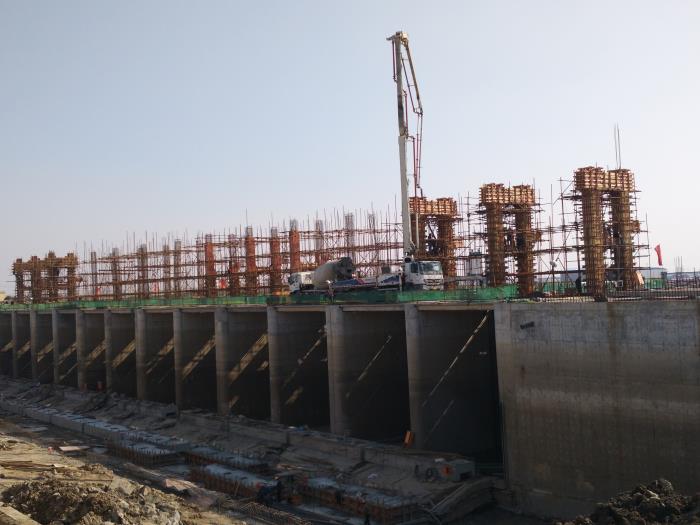

安徽省裕溪闸除险加固工程本月主要进行1#、3#、5#、7#闸室排架柱及下游右岸翼墙钢筋绑扎、模板制安,启闭机台预制梁预制施工,左岸岸墙、翼墙土方回填、检修闸门埋件安装,完成1#闸室排架柱混凝土浇筑、下游消力池混凝土浇筑,完成鱼道第4段墙身、第5~7段底板混凝土浇筑,完成下游左岸翼墙灌注桩及高喷桩等基础处理施工。截止目前,本工程闸塘清淤及土方开挖完成70100m3,土方回填完成5200m3,水泥土换填完成7300m3,钢筋制安完成2328t,混凝土浇筑完成29210m3,累计完成工程投资6185万元,占合同额的55.1%。
