香浮段西段堤防工程9月份简讯
来源:杨丁杰 发布日期:2015-10-09 p >

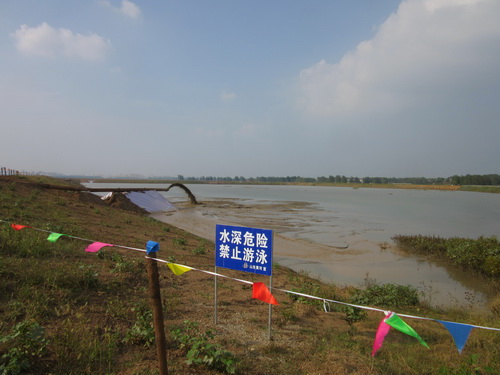

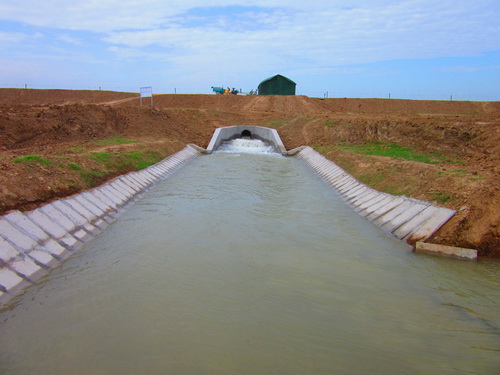

施工Ⅵ标:本月主要完成河道原始断面测量,河道疏浚土方约3.5万m3;排泥场围堰安全警戒线、警示牌及退水口安全防护。
施工Ⅶ标:本月老堤加固堤基处理、堤身填筑、老堤灌浆、PN1-2退水系统、排泥场一区围堰分部工程通过验收;完成新堤退建段(2+995-3+176)清基;完成河道原始断面测量,河道疏浚土方约4万m3;排泥场围堰安全警戒线、警示牌及退水口安全防护。

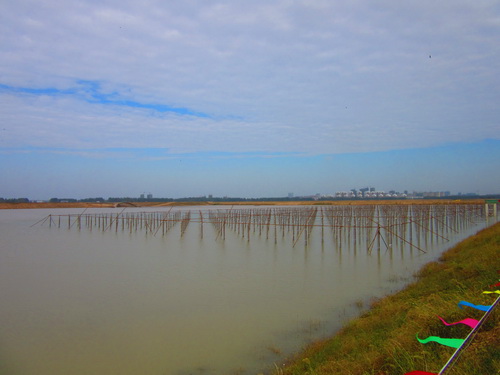

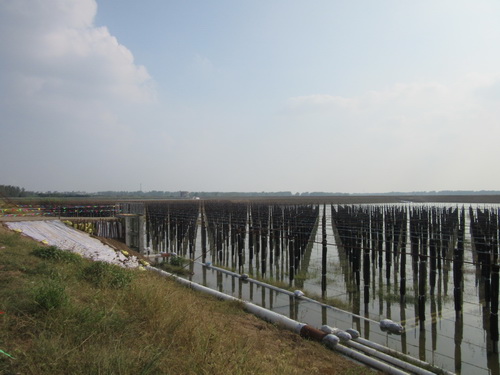

施工Ⅷ标:本月完成PN1-2排泥场一区泥水分离区设施安装,并通过该部位分部工程验收。完成PN1-2排泥场泥水分离区二区钢管支架安装918根,开始进行竖向排水体、纵横向水平排水管道施工。
