城东湖闸加固工程3月简讯

来源:冯松    发布日期:2020-04-09

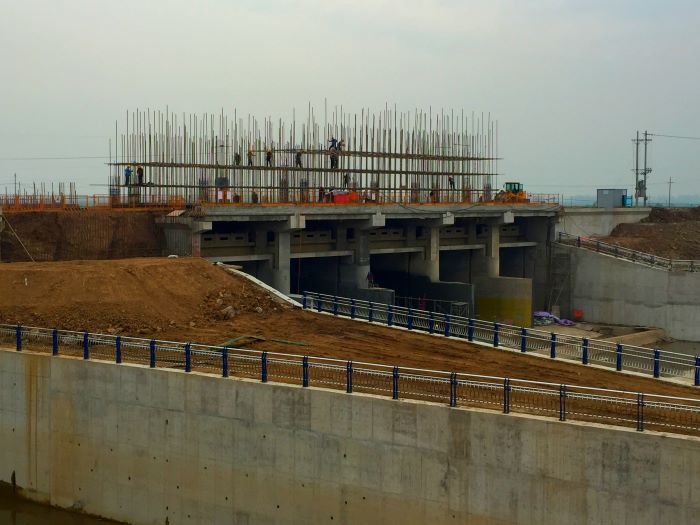

城东湖闸加固工程主要建设内容:老闸维修加固及扩建5孔新闸,扩建新闸中孔设通航孔。本月形象进度:完成老闸交通桥预制梁吊装,完成老闸交通桥桥面铺装层,完成老闸闸墩混凝土表面修复,完成分流岛钻孔灌注桩。

本月完成土方开挖1000m3,累计完成99.1%,土方回填2000m3,累计完成90.72%,混凝土420m3,累计完成88.7%,钢筋制安40.67t,累计完成80.87%,投资272万元,累计完成86.51%
