蚌浮段行洪区香浮段西段工程6月份简讯

来源:杨丁杰    发布日期:2017-07-10






施工Ⅵ标:下月计划完成河道疏浚分部工程验收工作。

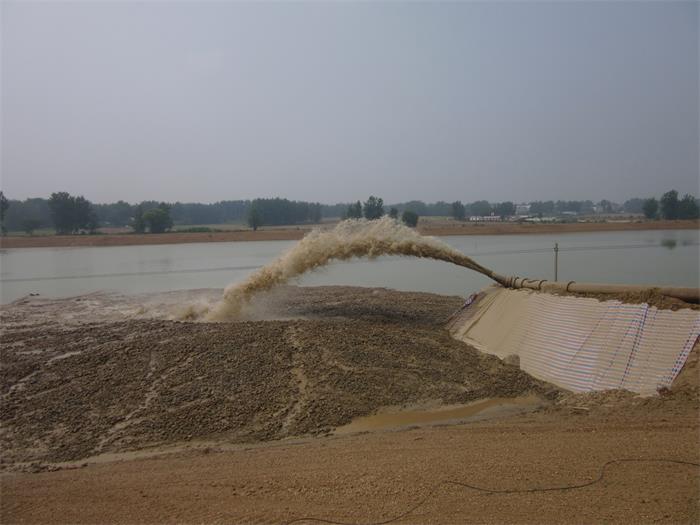

施工Ⅶ标:累计完成新堤土方填筑16.7m3,累计完成占合同量的59.5%;河道疏浚于620日开始施工,累计完成57m3,累计完成占合同量的28.1%

施工Ⅷ标:本月进行PN1-1#排泥场泥水分离设施钢管支架及排水体拆除工作;PN1-2#排泥场三区泥水分离区钢管支架、排水体、水平管道及监测设备等安装。

施工XX:排泥场围堰、隔埂土方填筑约8.58m3,累计完成22.48m3,累计完成占合同量的98.6%;新堤土方填筑约15.2m3,累计完成34.8m3,累计完成占合同量的79.3%;压渗平台土方填筑约0.38m3,累计完成2.18m3,累计完成占合同量的95.2%

施工XXI标:本月主要完成新堤土方填筑约0.33m3,累计完成46.33m3,累计完成占合同量的96.8%;河道疏浚于68日开始施工,完成河道疏浚约15.0m3,累计完成15.0m3,累计完成占合同量的11.7%

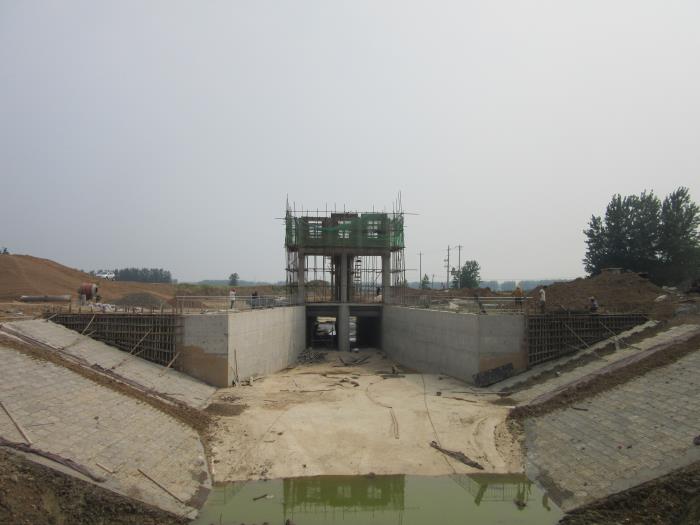

本月主要完成洞身段及上下游翼墙部位土方回填、进口段坡面预制块铺设,栈桥梁板、门槽二期混凝土浇筑等施工内容。
