宿州市新汴河治理工程2013年7月简讯
来源:傅建 发布日期:2013-08-05 p >

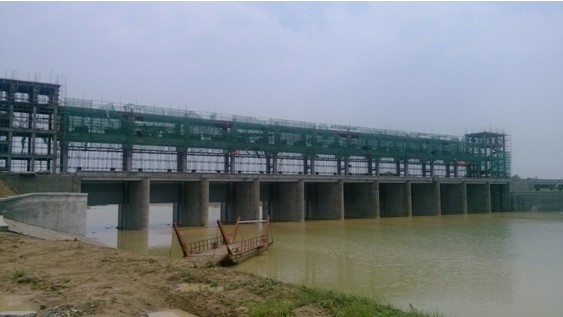

施工2标 灵西闸拆除重建工程

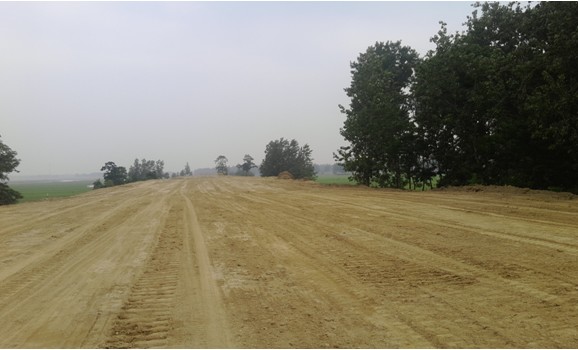

宿州市新汴河治理工程河道疏浚(弃土区整理)
施工1标:
至本月,新北沱河地下涵工程已完成水下部分工程施工并通过阶段(通水)验收,新汴河及新北沱河上的4道施工围堰已全部拆除,确保工程安全度汛;正在进行桥头堡、启闭机房等施工。
新北沱河地下涵工程累计完成混凝土浇筑3.45万m3,完成钢筋制安2550t,完成土方开挖20.6万m3,完成土方回填10.55万m3。
本月完成工程投资50万元,累计完成4395万元,占合同的85%。
施工2标:
灵西闸工程至本月已完成闸墩以下全部施工任务,正在进行桥头堡、启闭机房、公路桥及溢流堰施工。
土方开挖累计完成6.07万m3;土方回填累计完成3.23万m3,累计完成水泥换填土8656 m3;累计完成钢筋制安1240t;混凝土浇筑累计完成1.93万m3。
本月完成工程投资40万元,累计完成2266万元,占合同的73.8%。
新汴河河道疏浚工程:
至本月,新汴河河道疏浚工程7个土方标完成河道边坡辗压、弃土区整平等现场作业,竣工图绘制工作基本完成,工程资料已整理完善,其中新汴河治理工程2012年度实施项目施工3标分部工程验收已完成。
新汴河河道疏浚工程累计完成河道疏浚土方738万 m3;累计完成工程投资6321万元,占合同的86.6%。
