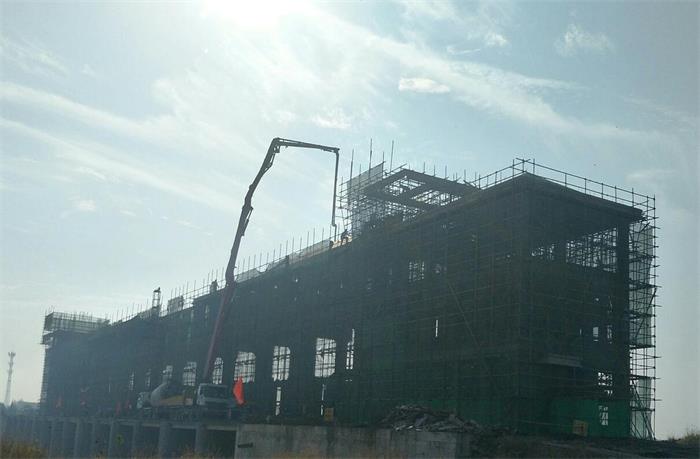

安徽省裕溪闸除险加固工程本月主要进行节制闸左岸桥头堡第3层框架柱、梁、板混凝土浇筑,右岸桥头堡第5层圈梁混凝土浇筑,1#、5#、7#闸室启闭机房坡屋面混凝土浇筑,左岸桥头堡1层及右岸桥头堡1至3层填充墙体室内抹灰。截止目前,本工程闸塘清淤及土方开挖完成77560m3,土方回填完成23580m3,水泥土换填完成7300m3,钢筋制安完成2581t,混凝土浇筑完成32955m3,累计完成工程投资7604万元,占合同额的67.7%。
