宣州区段11月份工程简讯
来源:聂阿来 发布日期:2020-12-15 p >

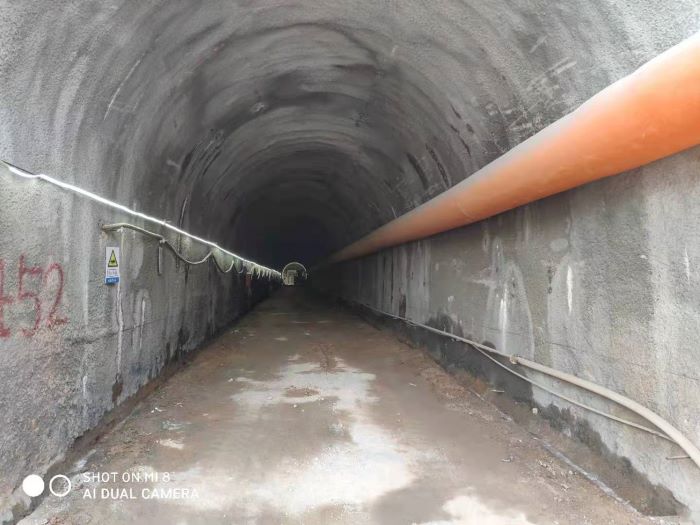

施工一标:本月完成明挖段C30钢筋砼箱涵12节,累计完成70节,占总数的69.3%;岩洞段进尺147.5m,累计进尺518.5m,占岩洞段设计总长的22.7%。本月完成投资约372万元,累计完成投资约5050万元,占总合同价的35.54%。

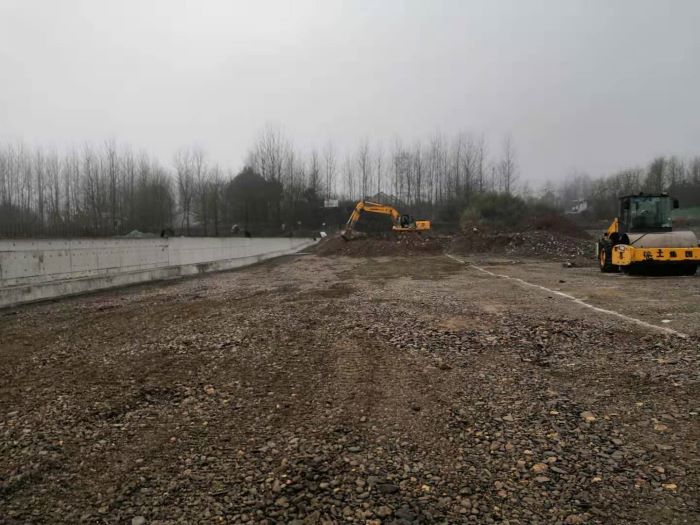

施工五标:本月主要进行了新河口坝水毁部分修复和新坝老坝体拆除,堰体、铺盖基础清表、堰体前端齿墙施工。本月完成投资约133万元,累计完成投资约1133万元,占合同总价的60.1%。
施工八标:本月主要进行了渠系建筑物放水涵施工,渠道迎水坡清表和组建项目部等临时设施施工。本月完成投资约240万元,累计完成投资约240万元,占总合同价的3.65%。
施工九标:于2020年11月26日开工,主要进行了渠道征地放样工作。
