来源:李献法 发布日期:2016-07-13 p >
1. 施工Ⅰ标段、Ⅱ标段、III标段:
已通过合同工程完工验收。
2. III标绿化:

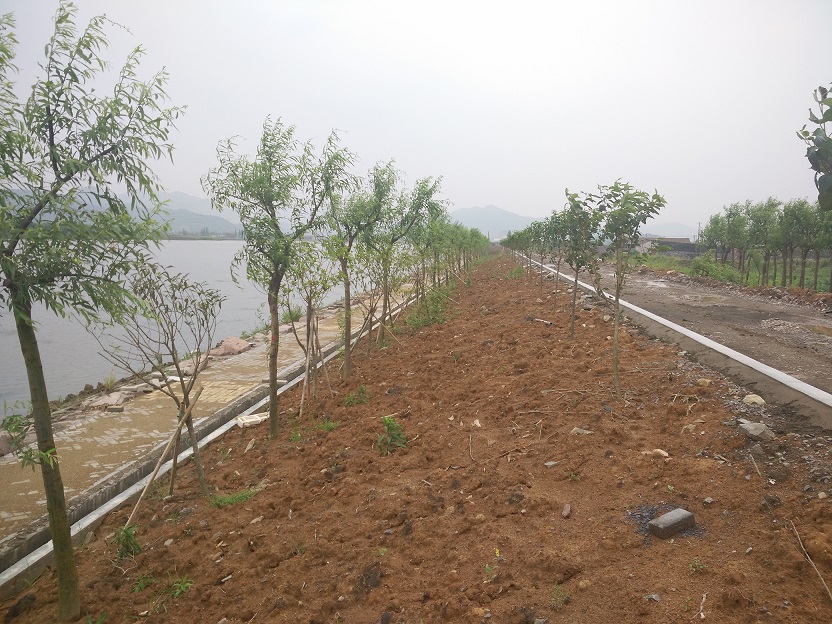

已基本完工,正在进行苗木补种及整理工作。
3. 施工Ⅳ标段:
主要施工内容:堤防(3419m)、园路铺设、堤顶路稳定层、景观绿化;小西坝闸管理区景观绿化。本月完成投资100万,占合同额1.5%,累计完成投资5857万元,占合同额90.1%。
