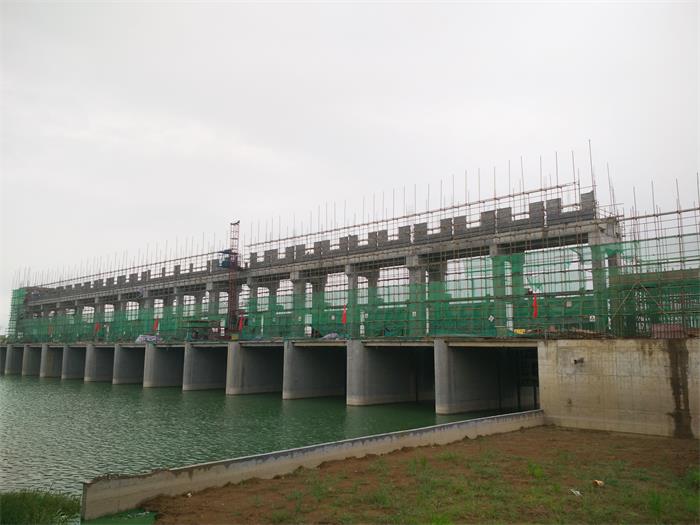

裕溪闸工程7月份简讯

来源:储龙胜    发布日期:2017-08-04




安徽省裕溪闸除险加固工程本月主要进行节制闸左岸桥头堡第1层框架柱、梁钢筋、模板制安,右岸桥头堡第2层框架柱、梁、板混凝土浇筑,第3层框架柱、梁板钢筋、模板制安,启闭机房框架柱钢筋制安、墙体砌砖;完成鱼道第414段墙后土方回填。截止目前,本工程闸塘清淤及土方开挖完成77560m3,土方回填完成23580m3,水泥土换填完成7300m3,钢筋制安完成2545t,混凝土浇筑完成32630m3,累计完成工程投资7415万元,占合同额的66%
