来源:许文涛 发布日期:2017-10-10 p >
引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+000~3+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。
本月工程形象进度:

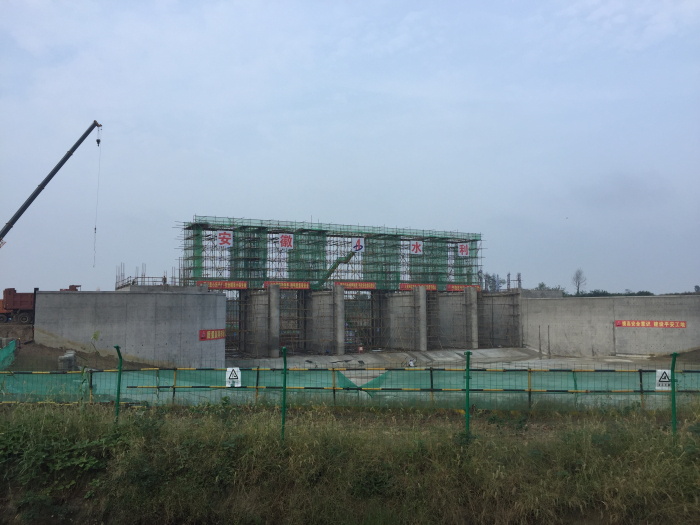

节制闸部位闸室段▽13.0m高程以下砼已全部完成,墙后回填土至▽8.6m高程;庄房郢泵站完成三块涵洞底板浇筑;闸上锚地完成14根灌注桩(共100根)的施工。导流导航工程累计完成土方开挖约70000m3;累计完成砼浇筑约7300m3;累计填筑方量约34000 m3;钢筋制安完成约570t;截止目前累计完成产值约1800万元,约占派河口枢纽导流导航工程合同额的22.1%。
