来源:冯松 发布日期:2019-12-31 p >

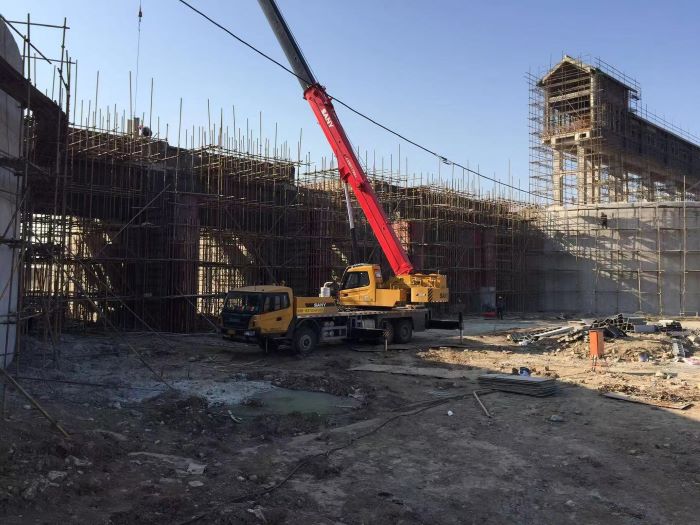

城东湖闸加固工程主要建设内容:老闸维修加固及扩建5孔新闸,扩建新闸中孔设通航孔。本月形象进度:完成新闸启闭机房外墙粉刷,完成老闸闸墩混凝土镶接,完成老闸翼墙混凝土挂板,完成管理房钻孔灌注桩。
本月完成土方开挖20000m3,累计完成98.39%,土方回填20000m3,累计完成86.72%,混凝土350m3,累计完成83.1%,钢筋制安47.37t,累计完成74.28%,投资301.2万元,累计完成74.4%。
