派河口泵站枢纽工程11月份简讯
来源:高宏丽 发布日期:2018-12-05 p >
引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为
0+000
~
3+240
,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。
本月工程形象进度:

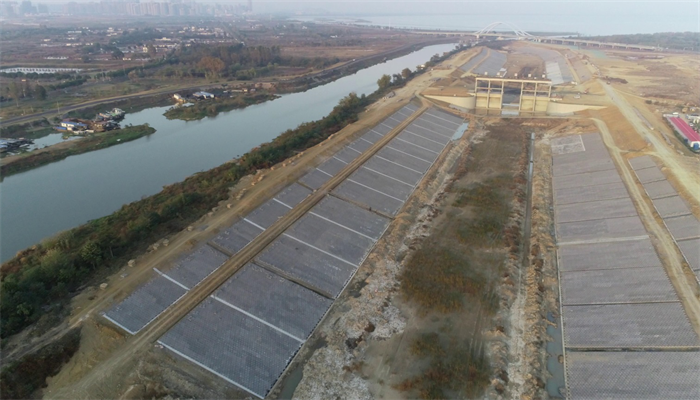

导流导航工程:派河新筑堤防及分流岛已达到设计高程;庄房郢厂房及启闭机房内墙粉刷已施工完成;预制块护坡
8.6m
高程以下除原施工道路部位及水下铰链护坡外,其余部位已基本完成;
8.6m
高程以上完成约
2300m
。
导流导航工程累计完成土方开挖约
80
万
m
3
;累计完成砼浇筑约
3.1
万
m
3
;累计填筑方量约
134
万
m
3
;钢筋制安完成约
1200t
;止目前累计完成产值约
6200
万元,约占派河口枢纽导流导航工程合同额的
76.2%
。
J001-2
派河口泵站工程:完成
1300
米进场砼道路施工;项目驻地办公、生活用房已搭建完成,人员已入住;场站部位正在施工

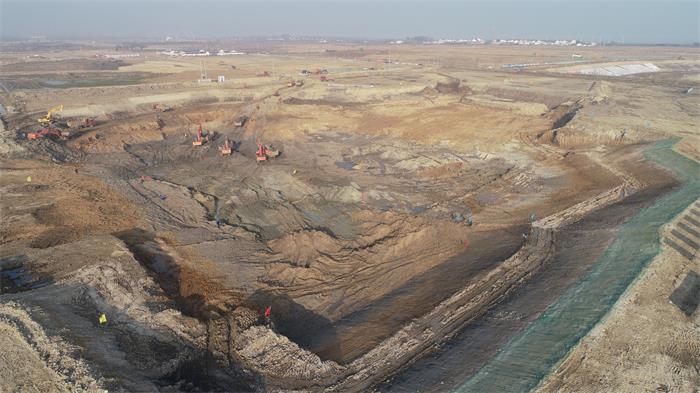

;泵站基坑土方开挖完成约
20
万
m
3
。截止目前累计完成产值约
1347
万元,约占派河口泵站工程合同额的
5.4%
。
