来源:冯松 发布日期:2016-10-10 p >
滁州沙河集水库除险加固工程内容有:大坝加固,南、北涵拆除重建,泄洪闸拆除扩建,非常溢洪道加固,新建管理设施、溢洪道下游交通桥等。
本月形象进度:

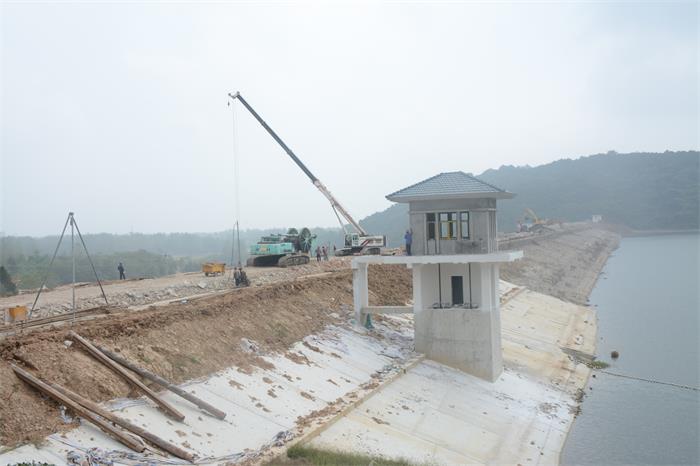

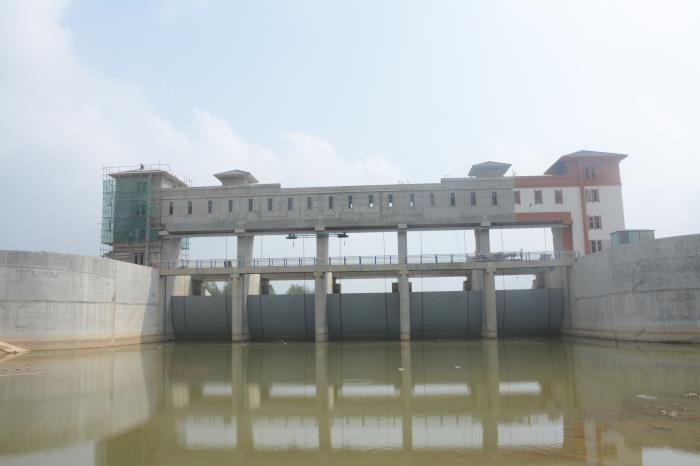

泄洪闸尾工:完成启闭机房内粉,完成右岸岸桥头堡外墙真石漆,完成左岸挡土墙A。
大坝加固:主坝混凝土防渗墙0+015~0+120段先导孔和导墙施工。
南涵工程:上游施工围堰填筑开始。
累计完成混凝土10730m3,钢筋制安775t。累计完成投资2835万元。
