沙河集水库工程5月份简讯

来源:孙庆阳    发布日期:2017-06-10








滁州沙河集水库除险加固工程内容有:大坝加固,南、北放水涵拆除重建,泄洪闸拆除扩建,非常溢洪道加固,新建管理设施、溢洪道下游交通桥等。2017430日是本合同要求度汛工程完成节点时间,主要为南涵和上游坡加培回填土至坝顶高程42.10m,主坝迎水面混凝土护坡至高程41.0m。泄洪渠浆砌石护底完成,泄洪闸门机接永久电源调试具备正常启闭,建管局明确本水库今年汛期限制调蓄水位36.0m。至本月底形象进度:

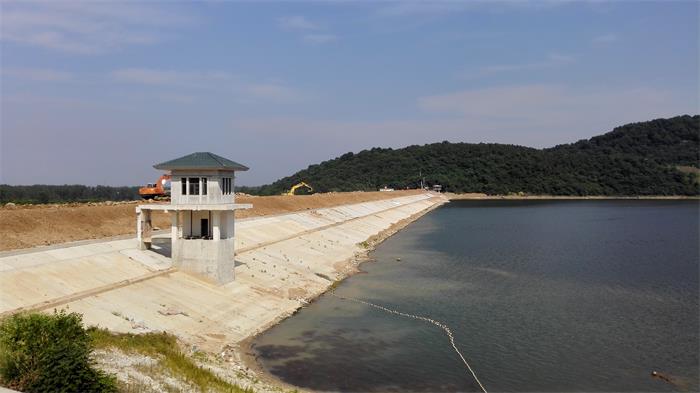

大坝加固:主、副坝混凝土防渗墙及帷幕灌浆全部完成;上游混凝土护坡▽41.0m以下全部完成,土方回填全部完成至▽44.0m

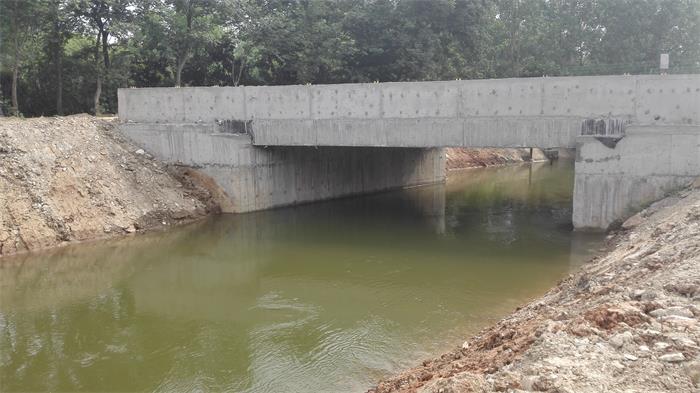

南涵工程:南涵混凝土结构和闸门启闭机安装全部完成,土方回填至▽44.0m。闸门启闭机已安装调试完成。

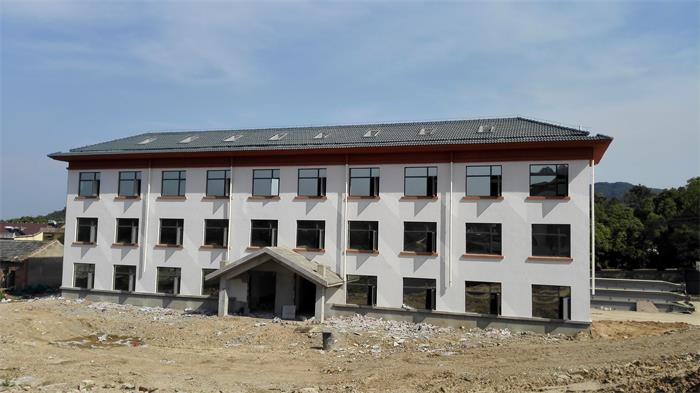

溢洪道下游泄洪渠浆砌石护底已完成。泄洪闸门机接系统电源调试完成,闸门启闭正常。防汛办公楼外墙真石漆饰面和内墙涂料完成。

沙河集水库除险加固工程2017年汛前施工目标已全部按期完成,具备防洪度汛和灌溉供水条件。

开工至本月底累计完成土石方开挖19.0m3,土方回填18.1m3,混凝土浇筑2.95m3,钢筋制安868t。金结制造及安装321.5t,启闭机安装9台套。累计完成投资4265万元。
