滁州市明湖工程2月简讯
来源:胡竹华 发布日期:2017-03-01 p >

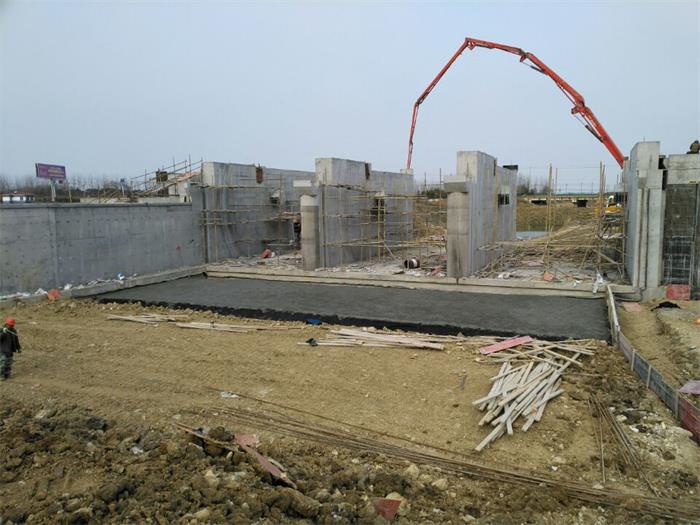

明湖挡水泄洪工程:主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。本月1#泄洪闸完成右岸上游挡墙底板、右岸上游第二、四节挡墙墙身、右岸下游第二、四节翼墙底板、上游铺盖、右空箱墙身、左岸第一、三节翼墙墙身砼浇筑施工,完成上游铺盖、右岸上游挡墙、右岸下游翼墙及消力池水泥土换填;2#泄洪闸完成工作闸门安装,预制桥面板安装;放水涵完成工作闸门埋件安装, 工作闸门安装。
明湖土方整理工程:主要施工内容包括土方回填284万m3,余土弃置250万m3。本月完成土方回填77.5万m3,累计完成169万m3,占合同工程量的59.5%;完成余土弃置20万m3 ,累计完成20万m3,占合同工程量的8%。
明湖护坡护岸工程:全长4520m,主要施工内容包括格宾网29.81万m2,块石5.23万m3,土方回填4.25万m3。本月完成测量放样工作。
