宿州市新汴河治理工程2014年12月简讯
来源:傅建 发布日期:2015-01-06 p >

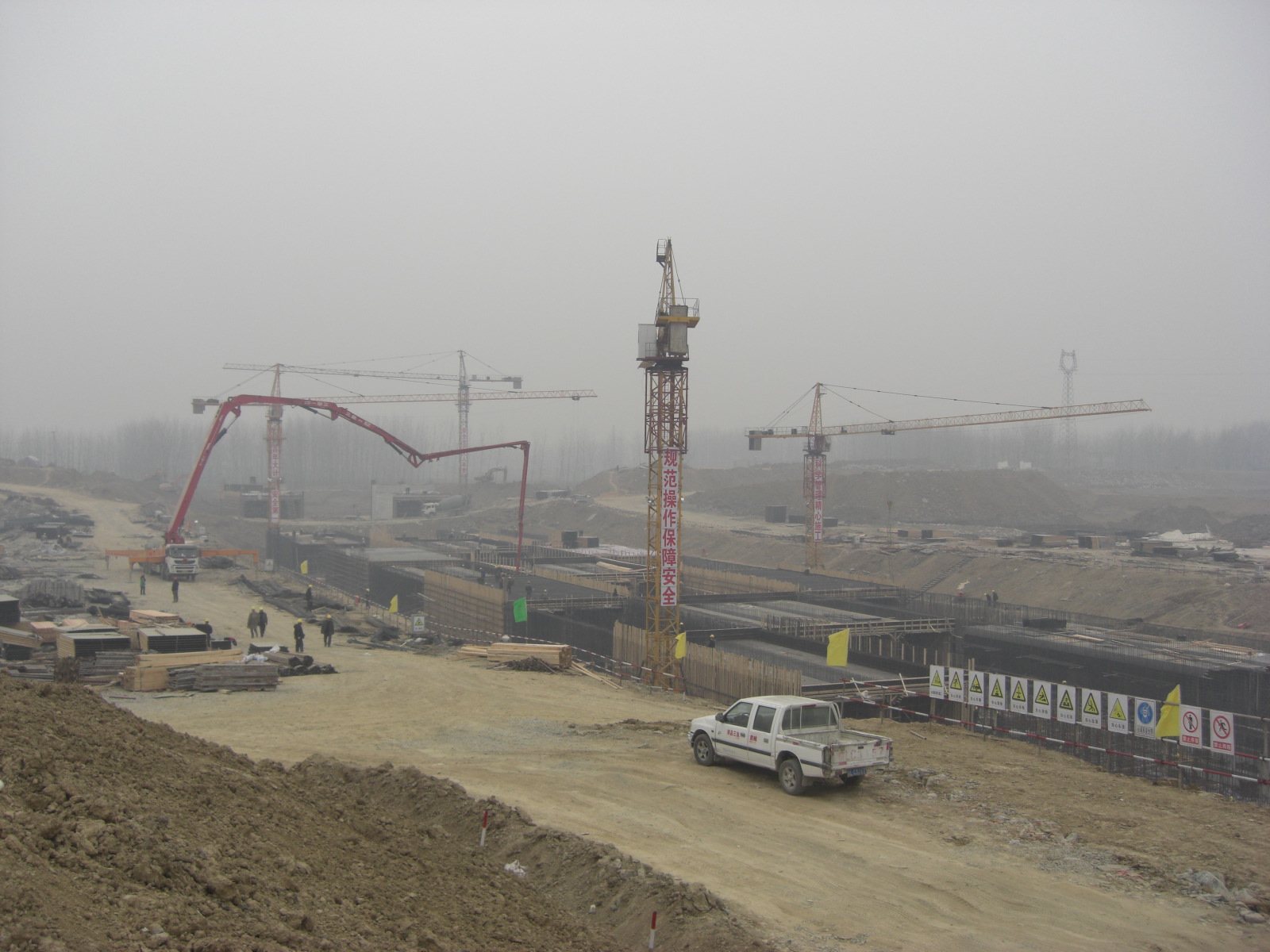

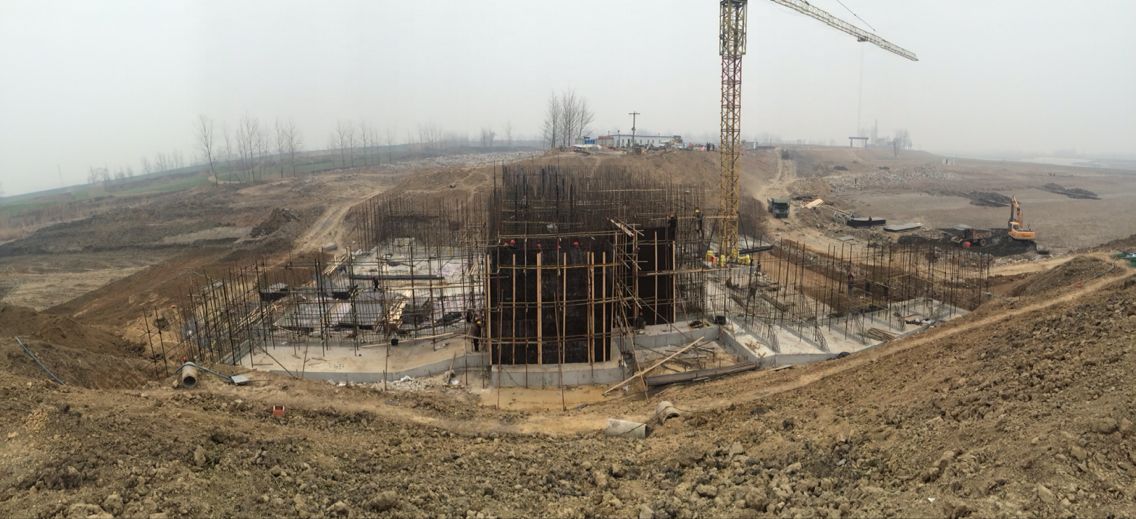

新汴河第五期石梁河地下涵拆除重建工程:
石梁河地下涵拆除重建工程本月完成土方开挖16万m3;钢筋混凝土浇筑9481m3;累计完成土方开挖16万m3;钢筋混凝土浇筑9481m3;本月完成工程投资853.83万元,占合同的24.8%,至本月累计完成工程投资1303.57万元,占合同的30.8%。
新汴河第五期穿堤建筑物工程:
穿堤建筑物工程本月完成土方开挖5.95万m3;钢筋混凝土浇筑2060m3;累计完成土方开挖5.95万m3;钢筋混凝土浇筑2060m3;本月完成工程投资305.51万元,占合同的22.3%,至本月累计完成工程投资305.51万元,占合同的22.3%。
新汴河第五期徐岗切岭滑坡处理及土方:
徐岗切岭工程本月完成土方开挖8万m3,累计完成土方开挖8万m3;完成工程投资380万元,占合同的8%,累计完成工程投资470万元,占合同的9.9%。
