本项目主要工程内容为:泥塘沟右岸汪洋庙~福州渡2.76km堤段;幸福河庙前~赛口1.46km堤段;漳湖圩临湖堤赛口闸~荷包7.72km堤段,堤线总长15.88km;沿线涵闸拆除重建6座、整修加固6座、挖除复堤3座、堤顶道路等。本月工程形象进度:
漳湖圩堤防完成草皮护坡1.4km;泥塘沟堤防完成土方填筑0.4万m3,泥结石路1.1km,同庆站管理房的基础圈梁,柱梁板及填充墙施工;幸福河堤防完成龙赛站管理房的基础圈梁,柱梁板及填充墙施工;土方填筑累计完成40.3万m3。

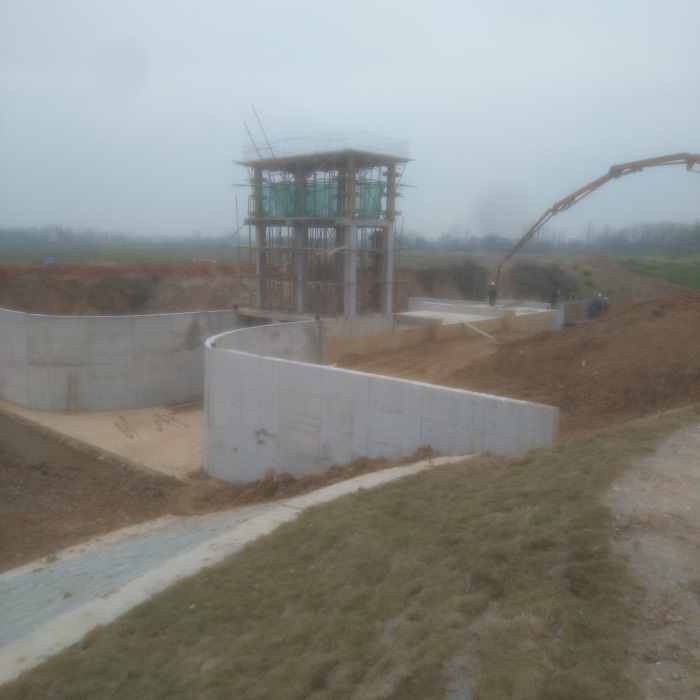

三乡闸完成出口消力池,启闭机排架,共浇筑混凝土160m3;箱涵段土方回填0.7万m3。花闸完成进、出口八字墙,出口消力池,启闭机排架,共混凝土66m3;箱涵段土方回填0.4万m3。
累计完成土方填筑61.1万m3,砼浇筑3578m3,钢筋制安420t,堆砌石860 m3,本月完成施工产值305万元,累计完成产值3943.69万元;占合同额的96.8%。
