宿州市新汴河治理工程2013年4月简讯

来源:傅建    发布日期:2013-05-03

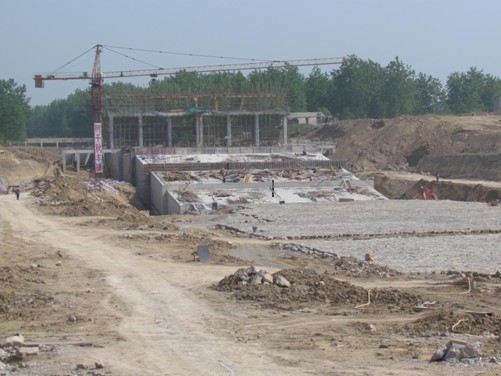

新北沱河地下涵拆除重建工程

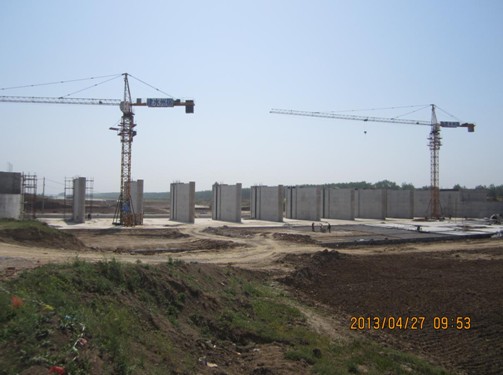

灵西闸拆除重建工程





新汴河河道疏浚施工

新北沱河地下涵拆除重建工程:

本月完成土方开挖1m3,累计完成27.24m3,地下涵基坑以及两岸堤防土方回填完成3m3,累计完成6.52m3,砼浇筑4777.15 m3,累计完成30654.39m3,钢筋进场加工200t,累计完成2500t,砌石工程完成1200 m3,累计完成1590m3 ,上游进口6扇工作闸门已安装。

本月完成工程投资5017259.51元,累计完成38647366.12元,占合同的74.73 %。

灵西闸拆除重建工程:

本月土方开挖累计完成7.07m3;完成土方回填2.36m3;累计完成2.36m3;累计完成水泥换填土8656 m3;钢筋进场加工320t,累计完成1020t;混凝土浇3275m3,累计完成18300.5 m3

本月完成工程投资1956123.64元,累计完成17254240.12元,占合同的56.19%

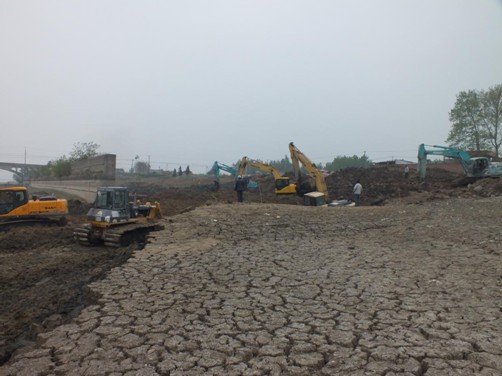

新汴河河道疏浚工程:

本月河道疏浚共7个标段完成土方533m3,累计完成598m3,占总量的81%,完成投资3716.53万元,累计完成3716.53万元,占合同的76.3%
