蚌浮段行洪区香浮段东段工程10月份简讯

来源:王波    发布日期:2018-11-09

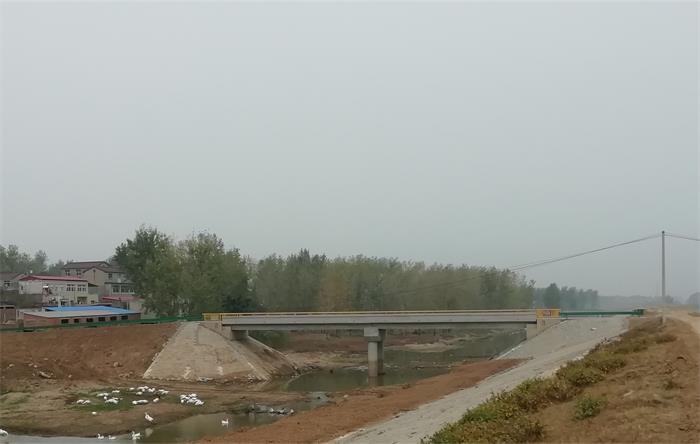

施工XI标:本月完成河道疏浚14m3,累计完成315m3,累计完成占合同量的79.2%;完成土方工程12.1m3,累计完成254m3,累计完成占合同量的93.2%;靠山坝预制块护坡施工;垳庄桥、阎庄桥施工完成。
施工XIV标:本月完成河道疏浚2.4m3,累计完成306.3m3,累计完成占合同量的99.9%;土方工程未施工,累计完成262m3,累计完成占合同量的99.7%;靠山坝预制块护坡施工。
施工XIX标:本月河道疏浚未施工,累计完成145m3,累计完成占合同量的99.9%;土方工程未施工,累计完成62.3m3,累计完成占合同量的88.1%;行洪堤退建工程预制块护坡施工全部完成。
