宿州市新汴河治理工程2015年2月简讯
来源:傅建 发布日期:2015-03-06 p >

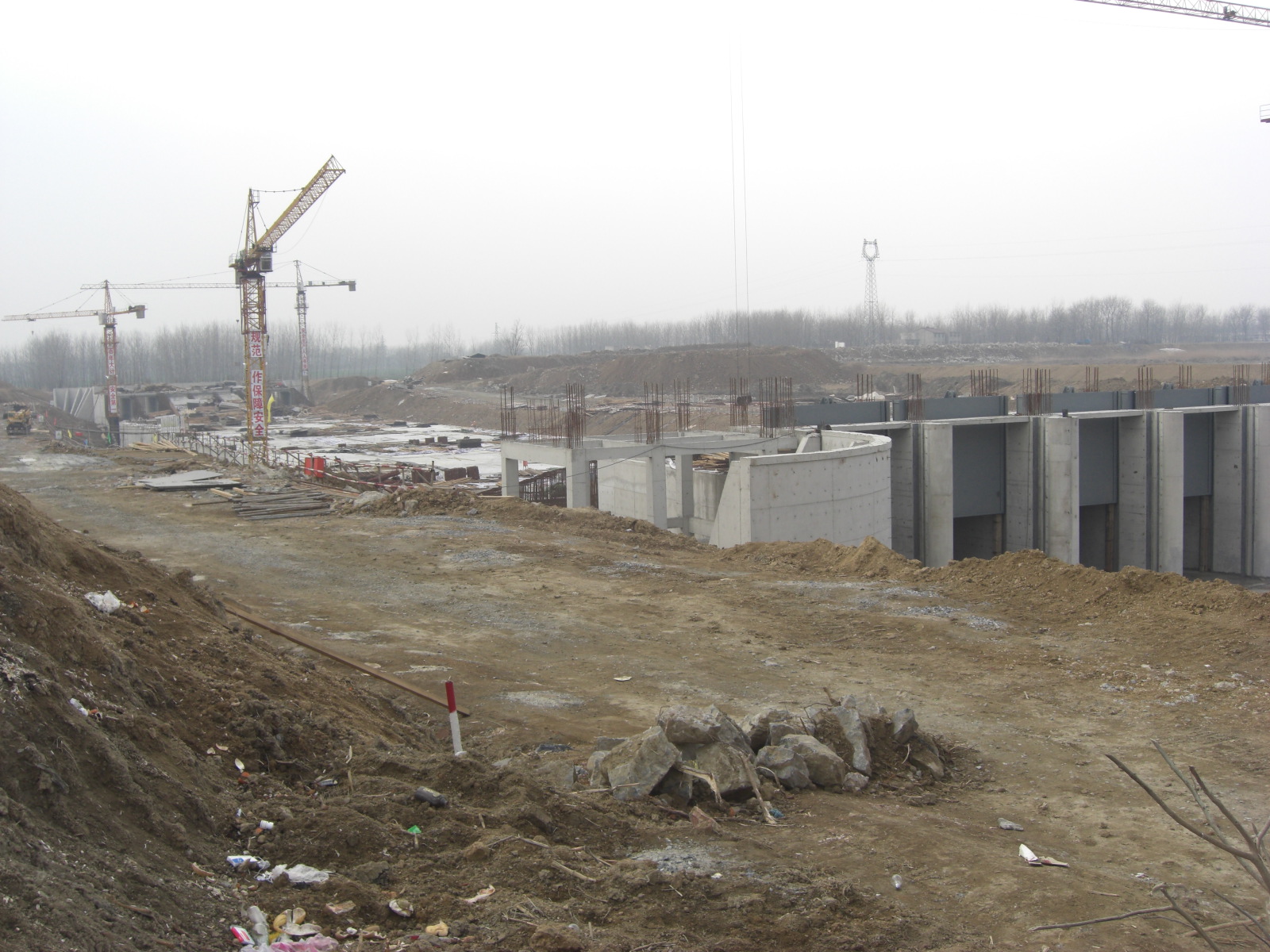

新汴河第五期石梁河地下涵拆除重建工程:
石梁河地下涵拆除重建工程本月钢筋混凝土浇筑3033m3;累计完成钢筋混凝土浇筑29765m3;累计完成土方开挖16万m3;本月完成工程投资337.27万元,占合同的6.4%,至本月累计完成工程投资3280万元,占合同的62.4%。
新汴河第五期穿堤建筑物工程:
穿堤建筑物工程本月累计完成土方开挖5.95万m3;土方回填2.2万m3;钢筋混凝土浇筑3900m3;至本月累计完成工程投资813.80万元,占合同的64.4%。
新汴河第五期徐岗切岭滑坡处理及土方:
徐岗切岭工程本月完成土方开挖15万m3,累计完成土方开挖40万m3;灌柱桩完成2根,累计完成2根;完成自锁式预制块2000m3,累计完成3000m3;完成工程投资333万元,占合同的7%,累计完成工程投资904万元,占合同的19.3%。
