裕溪闸工程3月份简讯

来源:储龙胜    发布日期:2017-04-10

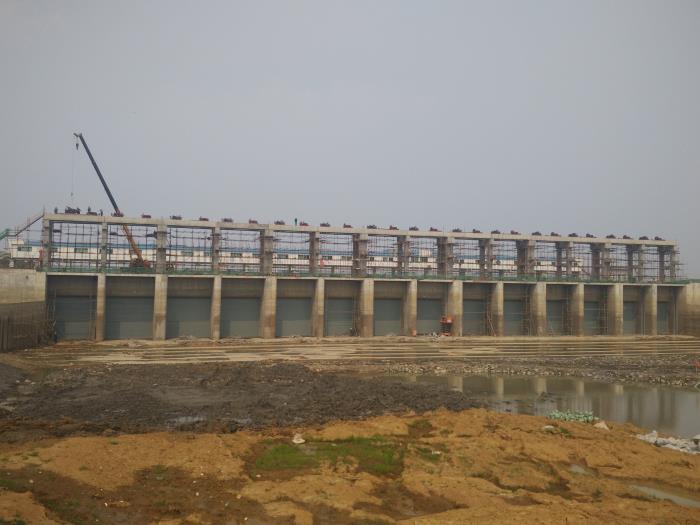

安徽省裕溪闸除险加固工程本月主要进行2#4#5#6#闸室排架柱及下游左岸翼墙钢筋绑扎、模板制安、混凝土浇筑,上游左岸护坡坡面整理,检修闸门埋件安装及二期混凝土浇筑;完成节制闸启闭机台预制梁吊装施工,完成鱼道第5~7段墙身、第810段底板混凝土浇筑等施工。截止目前,本工程闸塘清淤及土方开挖完成71200m3,土方回填完成8300m3,水泥土换填完成7300m3,钢筋制安完成2361t,混凝土浇筑完成29730m3,累计完成工程投资6501万元,占合同额的57.9%
