江北区姚江干流堤防维修加固工程洪塘段12月简讯

来源:李献法    发布日期:2016-01-05



1. 施工

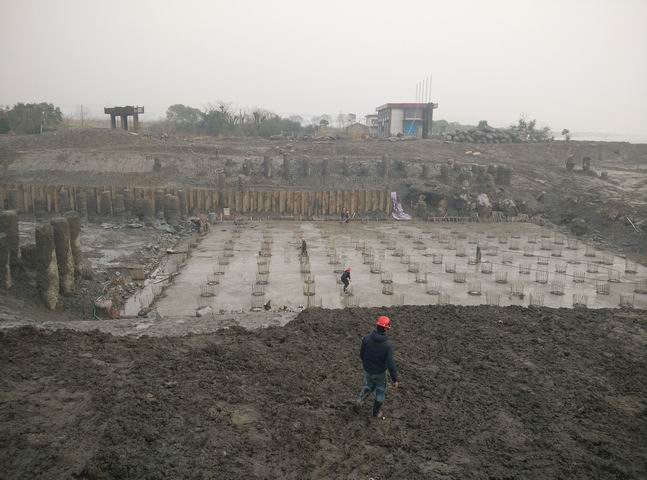

主要施工内容:跃进闸基坑开挖及管理房;堤防(4161m)迎水侧灌砌石挡墙及背水侧浆砌石挡墙、防洪墙垫层。完成投资105万元,占合同额1.3%;累计完成投资1705万元,占合同额22.0%

2. 施工

主要施工内容:迴龙闸闸室底板、翼墙底板及闸墩;西河闸、潺浦闸基础灌注桩;和平闸基坑开挖;堤防(2069m)防洪墙、背水侧浆砌石挡墙及堤身土方填筑。完成投资160万,占合同额1.6%;累计完成投资2910万,占合同额29.1%
