江北区姚江干流堤防维修加固工程慈城段5月简讯
来源:李献法 发布日期:2015-06-08 p >
施工Ⅰ标段:
已通过合同工程完工验收。
施工Ⅱ标段:
已通过合同工程完工验收。
施工III标段:

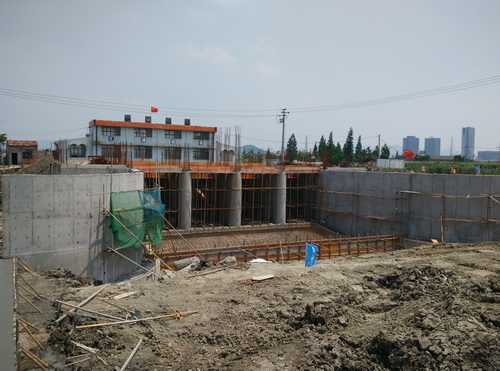

洪陈闸:主体工程已完成,正在进行进行联合调试。
谢浪闸:维修加固已完成。
乍山浦闸:翼墙底板及闸室底板已浇筑完成,内河侧及姚江侧西侧翼墙已完成,正在进行东侧翼墙及交通桥施工。
堤防:主体工程已施工完成。
III标绿化:
洪陈闸管理区绿化乔木已种植完成,堤防园路垫层已施工400m,堤顶道路塘渣基础已施工400m。谢浪闸绿化已进场。
施工Ⅳ标段:
潺头浦闸:已完工。
堤防:完成防洪墙2300m,护塘河2100m,生态护坡砖2200m。土方填筑完成55000m3,景观绿化已完成700m。
小西坝闸:灌注桩基础已施工完成,闸室底板已浇筑完成,空箱及中墩已浇筑完成,姚江侧翼墙已完成;管理房灌注桩完成,正在进内河侧翼墙、消力池及管理房砖基础施工。
半浦闸:还未具备进场条件。
虹星排涝站:因政策处理原因,暂时停工。
