裕溪闸工程5月份简讯

来源:储龙胜    发布日期:2017-06-09

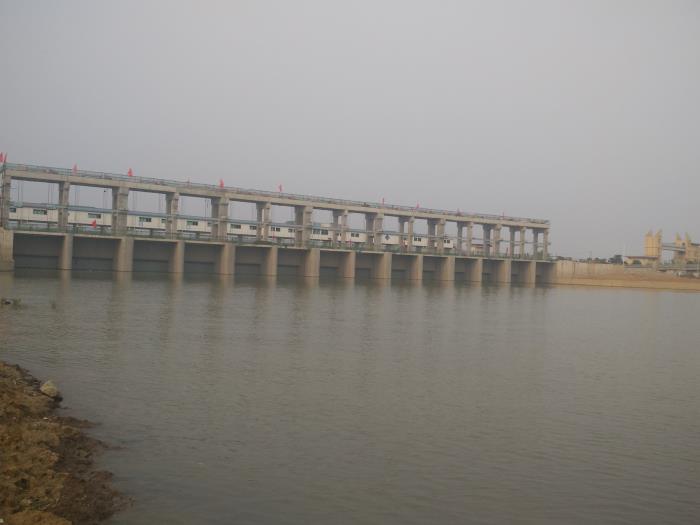

安徽省裕溪闸除险加固工程本月主要进行左、右岸连接道路土方填筑、启闭机台后浇带混凝土浇筑,上游挡水围堰拆除,完成鱼道第14段及检修闸段土方开挖、第11~14段底板、墙身钢筋、模板制安、混凝土浇筑。截止目前,本工程闸塘清淤及土方开挖完成76960m3,土方回填完成13640m3,水泥土换填完成7300m3,钢筋制安完成2697t,混凝土浇筑完成32410m3,累计完成工程投资6785万元,占合同额的60.4%



©中水淮河安徽恒信工程咨询有限公司 Copyright © www.cwhh-hx.com.cn All Rights Reserved 技术支持:中水淮河蚌埠博达信息技术有限公司     皖ICP备11013926号
