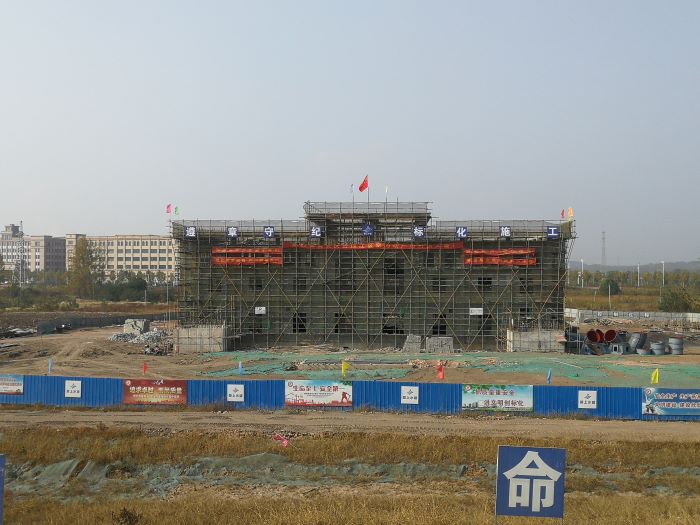

安庆市迎江区窑沟站工程目前正在进行主副厂房装饰、管理房框架施工、水泵安装、进水闸启闭机房装饰。
截止本月底完成的有:

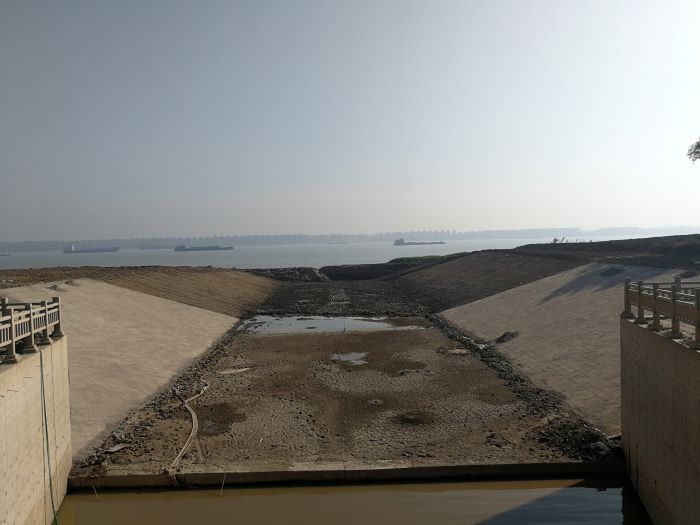

截至目前,本程完成土方开挖共计13.99万m3;土方回填12.5万m3;穿堤涵土方回填至▽19.0m高程;穿堤箱涵及出口段、汇水箱及汊管段、进水闸、前池部位粉喷桩工程桩完成34543m(占100%);PHC管桩施工完成260根(占100%);高压旋喷桩完成2660m(占100%);消力池浇筑完成;新建出水箱涵1-7节全部浇筑完成;汊管、汇水箱浇筑完成;泵室主副厂房框架结构完成,正在进行墙体砌筑;进水闸启闭机房框架浇筑完成,正在进行墙体砌筑;上游左右侧圆弧翼墙浇、直线段翼墙浇筑完成;上下游栏杆安装完成;上游铺盖、下游护底浇筑完成;自排涵浇筑完成;江堤迎江面预制锁块护坡完成;出口连接段40米预制锁块护坡完成;防洪闸启闭机房框架结构完成;办公用房基础灌注桩完成;上、下游围堰汛后合龙,连续投入挡水运行,上游临时排涝设备9台水泵先期安装调试投入运行,连续运行发挥临时排涝作用;防洪闸门已安装到位,连续防洪挡水运行。
