江北区姚江干流堤防维修加固工程慈城段4月简讯
来源:李献法 发布日期:2015-05-04 p >
施工Ⅰ标段:
已通过合同工程完工验收。
施工Ⅱ标段:
已通过合同工程完工验收。
施工III标段:
洪陈闸:主体工程已完成,正在进行进行联合调试。
谢浪闸:交通桥已完成,排架已浇筑完成,闸门及启闭机安装已完成。

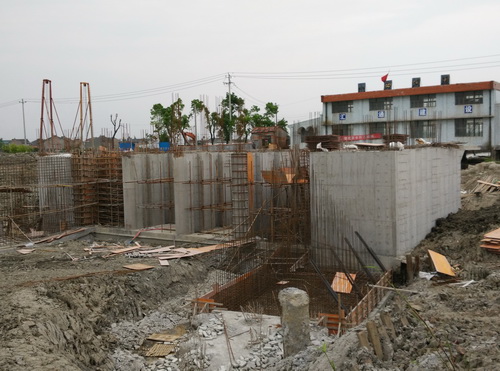

乍山浦闸:翼墙底板及闸室底板已浇筑完成,正在进行翼墙墙身施工。
堤防:主体工程已施工完成。
III标绿化:
洪陈闸管理区绿化乔木已种植完成,堤防园路垫层已施工400m,堤顶道路塘渣基础已施工400m。
施工Ⅳ标段:
潺头浦闸:已完工。
堤防:完成防洪墙2300m,护塘河2000m,生态护坡砖2200m。土方填筑完成55000m3,正在进行绿化施工。
小西坝闸:灌注桩已施工完成,闸室底板已浇筑完成,空箱及中墩已浇筑完成;管理房灌注桩完成,正在进行翼墙及边墩施工。
半浦闸:还未具备进场条件。
虹星排涝站:因政策处理原因,暂时停工。
