裕溪闸工程7月份简讯

来源:史玮    发布日期:2019-08-05

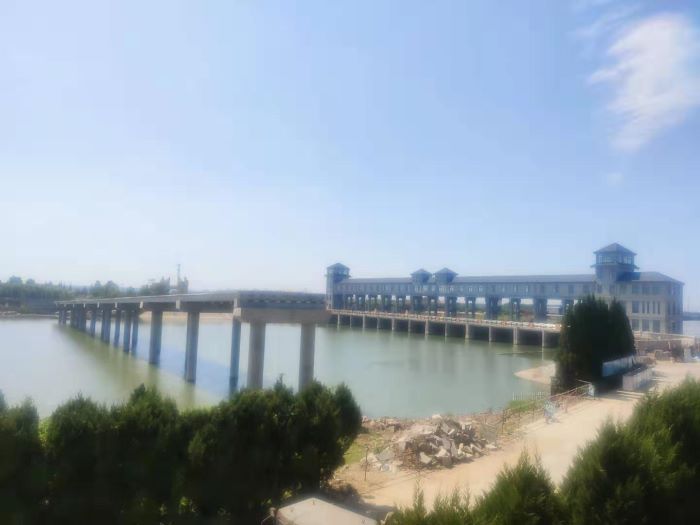

  安徽省裕溪闸除险加固工程本月主要进行1#~3#鱼道隔板预制,节制闸左右岸连接道路下游侧防浪墙施工。截止目前,本工程闸塘清淤及土方开挖完成83150m3,土方回填完63430m3,水泥土换填完成7300m3,钢筋制安完成3007t,混凝土浇筑完成39656m3,下游围堰填筑完成94500m3,累计完成工程投资10818万元,占合同额的96.3%
