滁州市明湖工程1月简讯
来源:胡竹华 发布日期:2017-02-08 p >

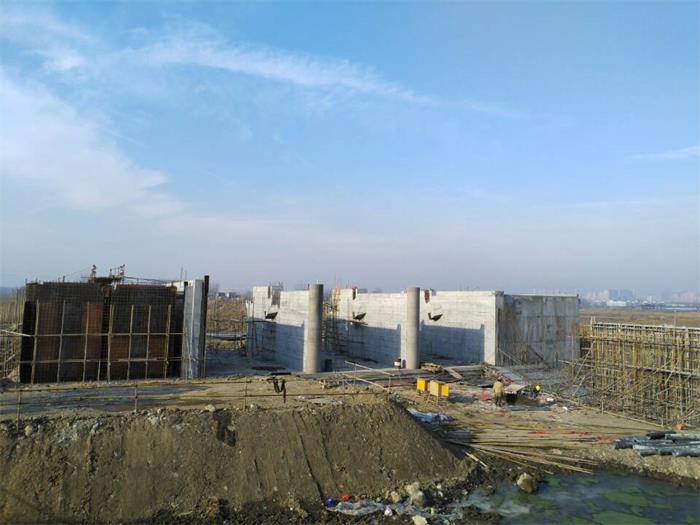

明湖挡水泄洪工程:主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。本月1#泄洪闸完成左岸上游挡墙墙身、左岸下游第一、三节翼墙底板及第二节翼墙墙身、左空箱及门槽二期砼浇筑施工;2#泄洪闸完成墙后土方回填施工;放水涵完成进口段翼墙底板及墙身、进口段铺盖、门槽二期砼浇筑施工。
明湖土方整理工程:主要施工内容包括土方回填284万m3,余土弃置250万m3。本月完成土方回填42.58万m3,累计完成91.5万m3,占合同工程量的32.2%。
