南水北调中线湍河渡槽工程2013年5月简讯

来源:雷朝生    发布日期:2013-06-03

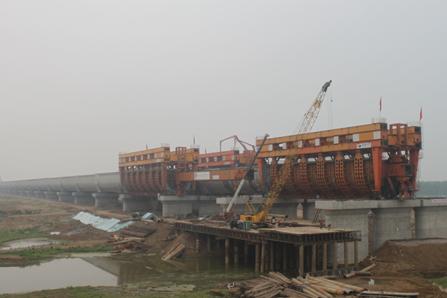

南水北调中线湍河渡槽工程总体形象

南水北调中线湍河渡槽工程本月完成3榀槽身。截止2013525日,累计完成342根灌注桩、57个承台、57个墩柱、57个盖梁、43榀槽身、23408m振冲碎石桩,完成退水闸、进口闸及出口闸闸墩以下部位施工。

本月完成混凝土浇筑0.36m3,完成土石方回填3.76m3。截止2013525日,累计完成混凝土浇筑11.8m3,占合同工程量的89.3%;累计完成土石方开挖16.52m3,占合同工程量的110.1%;累计完成土石方回填22.94m3,占合同工程量的84.9%

本月完成投资900.6万元。截止2013525日,累计完成投资22986.7万元,占合同总额86.4%
