海绵城市项目平天湖二站工程7月份简讯

来源:聂齐麟    发布日期:2018-08-03

 池州海绵城市项目平天湖二站工程目前正在进行场内土方平整、副厂房装饰施工、副厂房屋面瓦施工、电气设备安装。

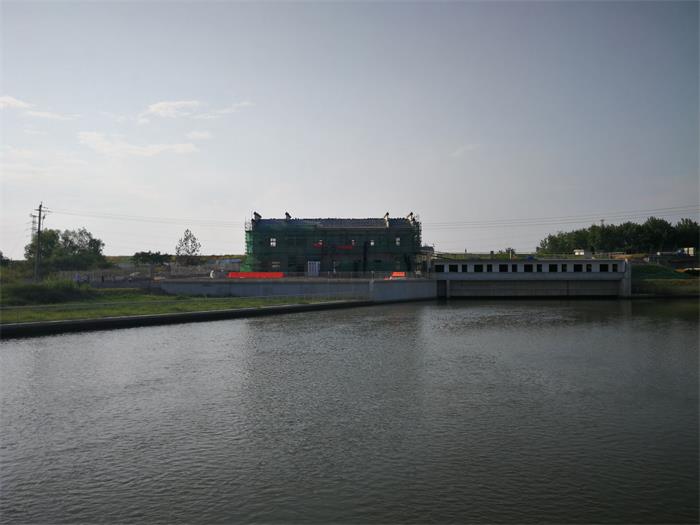

截至本月底完成的有:主体工程基础处理中灌注桩92根全部完成,粉喷桩共3244根全部完成;进水闸分部工程已全部完成,包括液压升降坝的安装,土方回填100%;泵站主体分部工程全部完成,土方回填完成100%;涵箱及出口段分部工程全部完成,土方回填完成100%;长江大堤填筑完成100%;厂房及其他分部工程正在进行副厂房装饰施工、屋面瓦施工、场内土方平整;金属结构及机电设备安装分部工程已完成进水闸检修门及拦污栅安装,7扇侧翻式拍门安装、出口段防洪门安装、出口段启闭机安装、潜水泵安装、电气设备安装完成40%


©中水淮河安徽恒信工程咨询有限公司 Copyright © www.cwhh-hx.com.cn All Rights Reserved 技术支持:中水淮河蚌埠博达信息技术有限公司     皖ICP备11013926号
