滁州市明湖挡水泄洪工程7月简讯
来源:胡竹华 发布日期:2016-08-01 p >
明湖挡水泄洪工程主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。
本月工程进度:

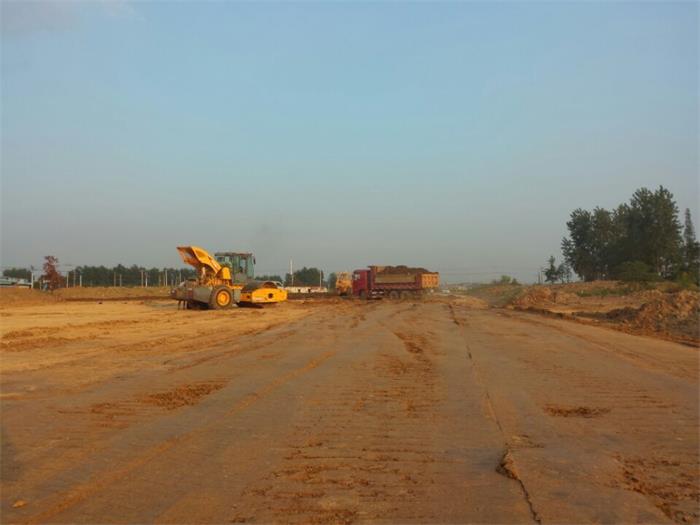

明湖大坝:完成坝基清理4000m3,累计完成54000m3,占合同工程量的59.3%;完成截水槽开挖6320m3,累计完成19900m3,占合同工程量的58.4%;完成截水槽土方回填约6320m3,累计完成19900m3,占合同工程量的58.4%;完成大坝填筑36000m3,累计完成150000m3,占合同工程量的23.6%。
1#泄洪闸:完成1#泄洪闸场地硬化。

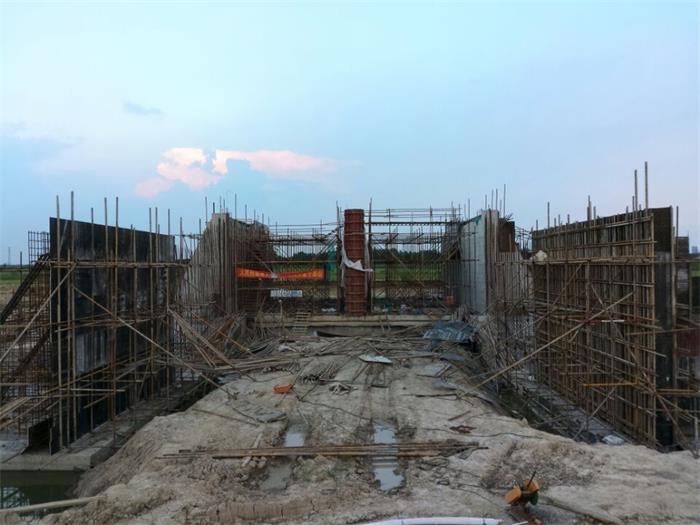

2#泄洪闸:完成闸室段闸墩及消力池段翼墙底板砼浇筑,正在进行消力池段翼墙墙身钢筋绑扎及上游挡土墙底板立模。
