来源:聂阿来 发布日期:2020-08-06 p >

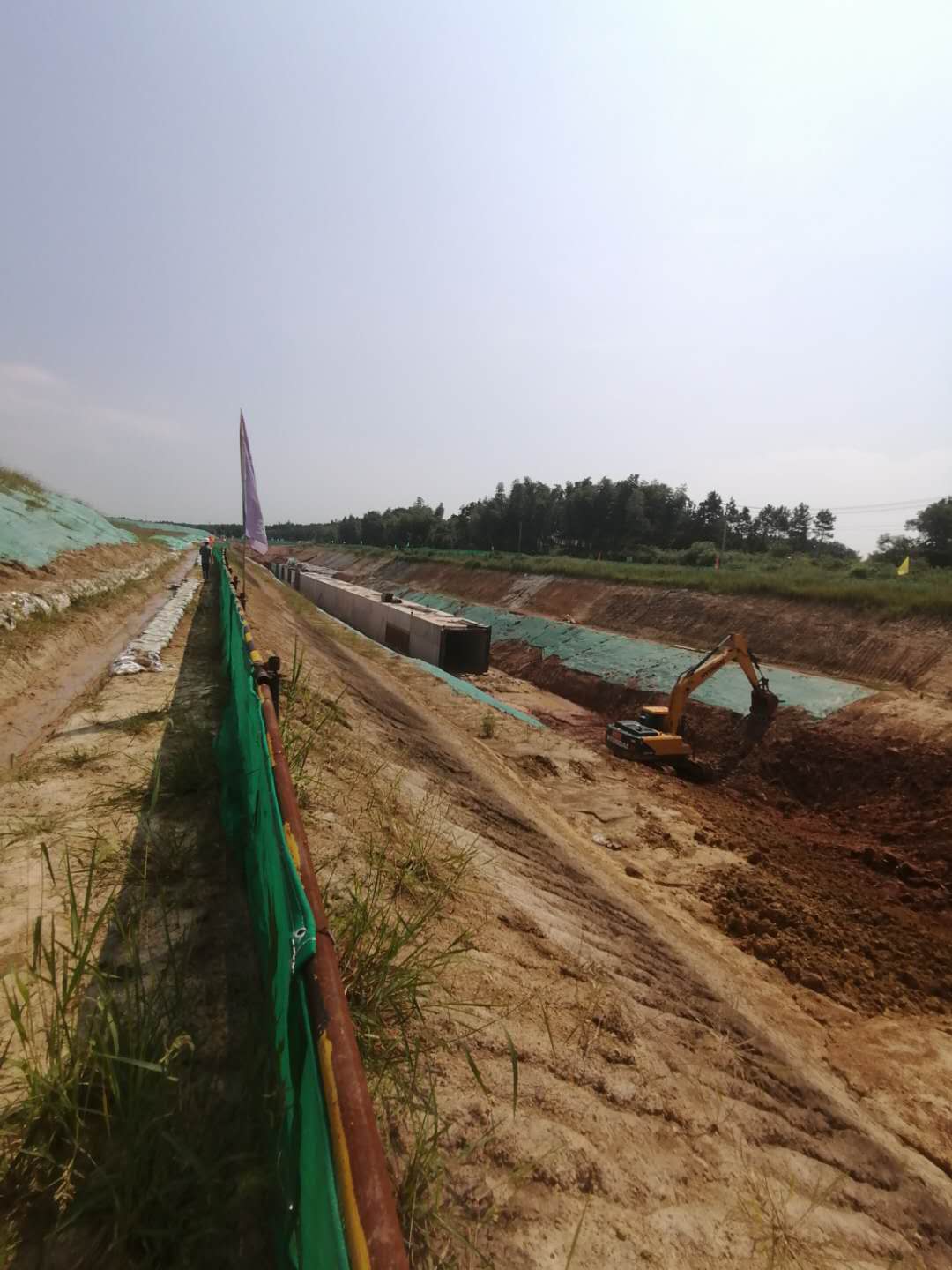

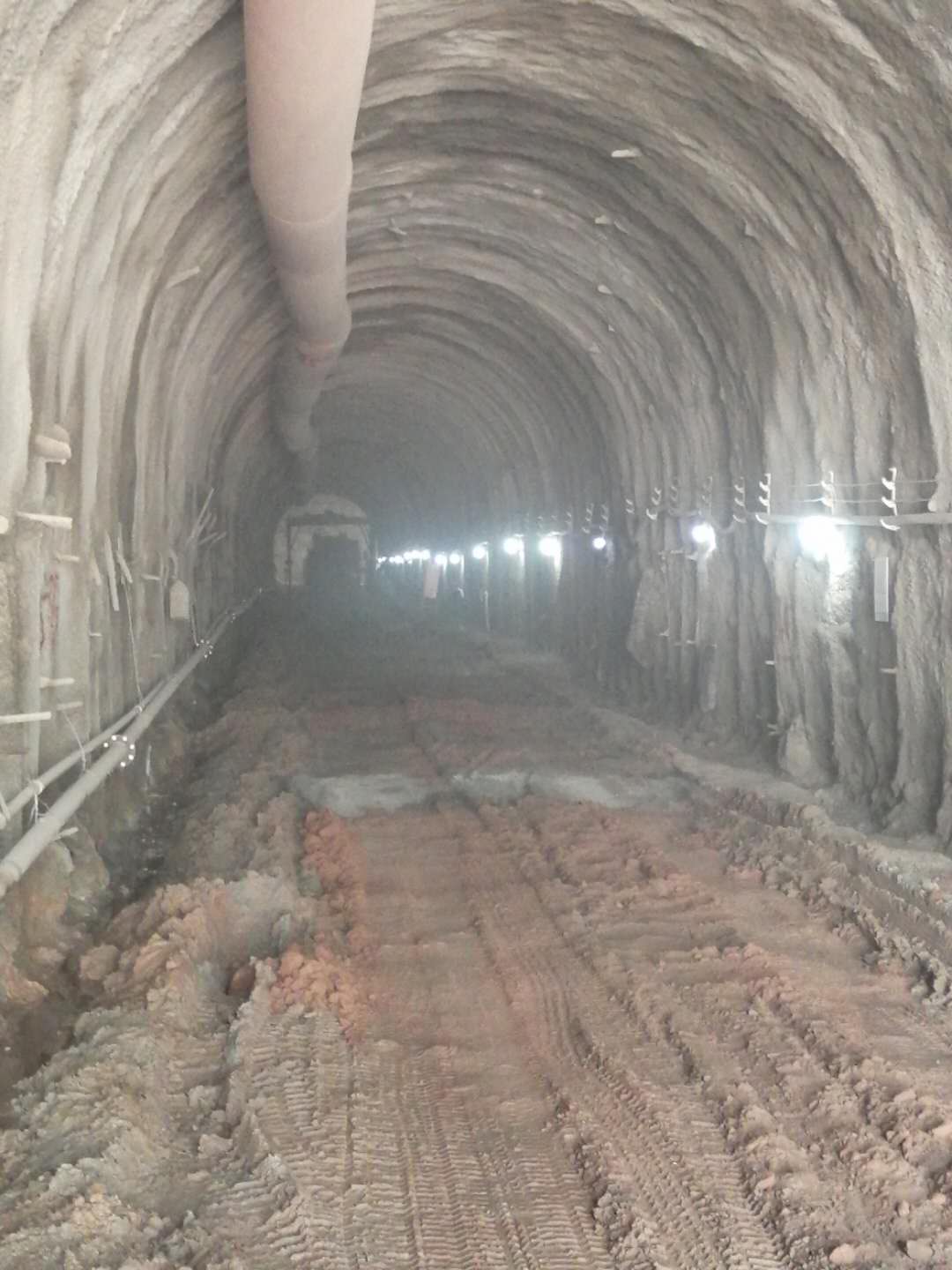

施工一标:本月完成明挖段C30钢筋砼箱涵6节,累计完成37节,占总数的36.7%;岩洞段进尺60m,累计进尺120m,占岩洞段设计总长的5.3%。本月完成投资约416万元,累计完成投资约3435万元,占总合同价的24.18%。
施工五标:本月未施工,主要任务是防汛值班。截至目前新河口坝主体工程已完成。累计完成投资约934万元,占合同总价的52.3%。
