胜天河综合治理工程5月份简讯
来源:谢尚奎 发布日期:2017-06-09 p >

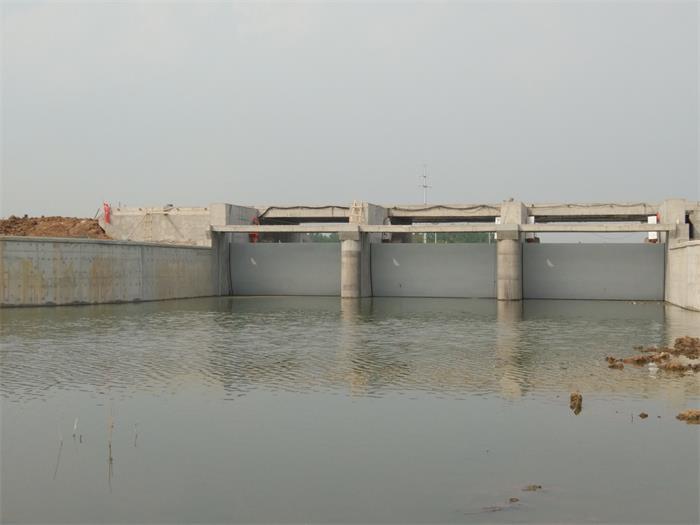

明湖挡水泄洪工程:主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。本月完成1#泄洪闸桥面铺装层施工及1#泄洪闸出口段和2#泄洪闸出口段预制块护坡施工。
明湖土方整理工程:主要施工内容包括土方回填284万m3,余土弃置250万m3。本月完成土方回填约15万m3,累计完成约280万m3,占合同工程量的98.6%;完成余土弃置约45万m3,累计完成约208万m3,占合同工程量的83.2%。
明湖护坡护岸工程:全长4915m,主要施工内容包括格宾网29.81万m2,块石填充5.23万m3。本月完成格宾网约8.15万m2,累计完成约28.15万m2,占合同工程量的94.4%;完成块石填充约1.43万m3,累计完成约4.93万m3,占合同工程量的94.3%。
