安徽省裕溪闸除险加固工程3月简讯
来源:储龙胜 发布日期:2016-04-05 p >

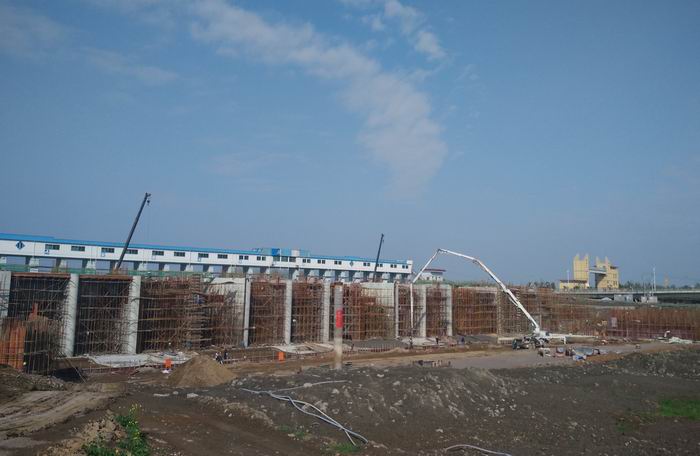

安徽省裕溪闸除险加固工程本月主要进行了新建节制闸上游连接段水泥土换填,2#、4#、6#、8#铺盖混凝土浇筑;闸室段1#、3#、5#、7#闸室墩墙混凝土浇筑,2#、4#、6#闸室墩墙钢筋、模板、止水制安,左、右岸墙钢筋、模板制安、右岸岸墙▽6.0高程以下混凝土浇筑;上游左岸2#翼墙钢筋、模板制安,鱼道1~3#底板混凝土浇筑、钢筋、模板制安等施工任务,截止目前闸塘清淤及土方开挖完成36000 m3,水泥土换填3700m3,钢筋制安施工完成1260t,混凝土浇筑完成17500 m3。
