胜天河综合治理工程3月份简讯

来源:胡竹华    发布日期:2017-04-05

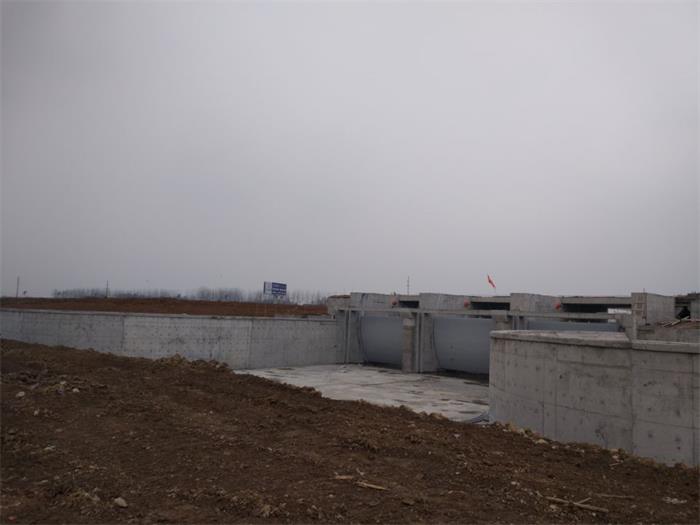

明湖挡水泄洪工程:主要施工内容包括新建明湖大坝、两座泄洪闸、一座放水涵。本月1#泄洪闸完成右岸上游挡墙墙身、下游翼墙墙身、消力池砼浇筑施工,完成工作闸门安装,预制桥面板吊装;2#泄洪闸完成上游铺盖、下游护底、桥面铺装层砼浇筑。

明湖土方整理工程:主要施工内容包括土方回填284m3,余土弃置250m3。本月完成土方回填76m3,累计完成245m3,占合同工程量的86.3%;完成余土弃置100m3 ,累计完成120m3,占合同工程量的48%。

明湖护坡护岸工程:全长4520m,主要施工内容包括格宾网29.81m2,块石填充5.23m3,土方回填4.25m3。本月完成格宾网3.85m2,累计完成3.85m2,占合同工程量的12.9%;完成块石0.7m3,累计完成0.7m3,占合同工程量的13.4%。
