香浮段东段堤防工程10月份简讯
来源:王波 发布日期:2015-11-09 p >
香浮东段监理范围内的3个施工标段已全部进场,到目前为止,各标段完成情况如下:

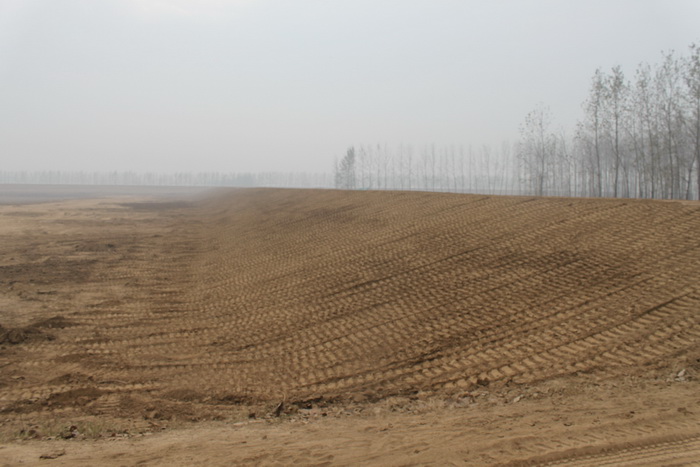

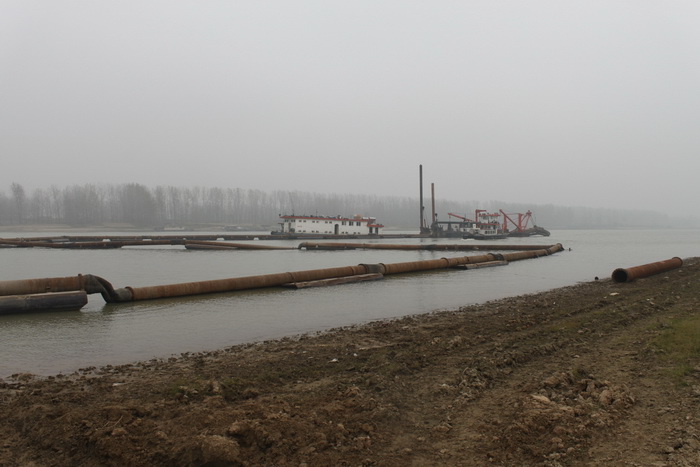

施工XI标:本月完成排泥场耕作层剥离土方24.70万m3,累计完成45.23万m3,占合同量的100%;排泥场围堰填筑土方4.54万m3,累计完成21.11万m3,占合同量的59%;行洪堤堤防退建清基土方0.11万m3,累计完成5.98万m3,占合同量的100%,行洪堤堤防退建筑堤土方22.36万m3,累计完成63.56万m3,占合同量的91%。河道疏浚水上、水下方测量基本完成,挖泥船已进场1艘,完成退水口施工,管道路线布设基本完成,为河道疏浚打下了基础,完成靠山坝老堤灌浆全部完成。
施工XIV标:因征地问题,排泥场内涉及工程无法正常实施,目前靠山坝老堤灌浆试验段完成。
施工XIX标:已完成交桩工作,正在进行开工前准备工作。
