蚌浮段行洪区香浮段东段工程4月份简讯
来源:王波 发布日期:2017-05-04 p >

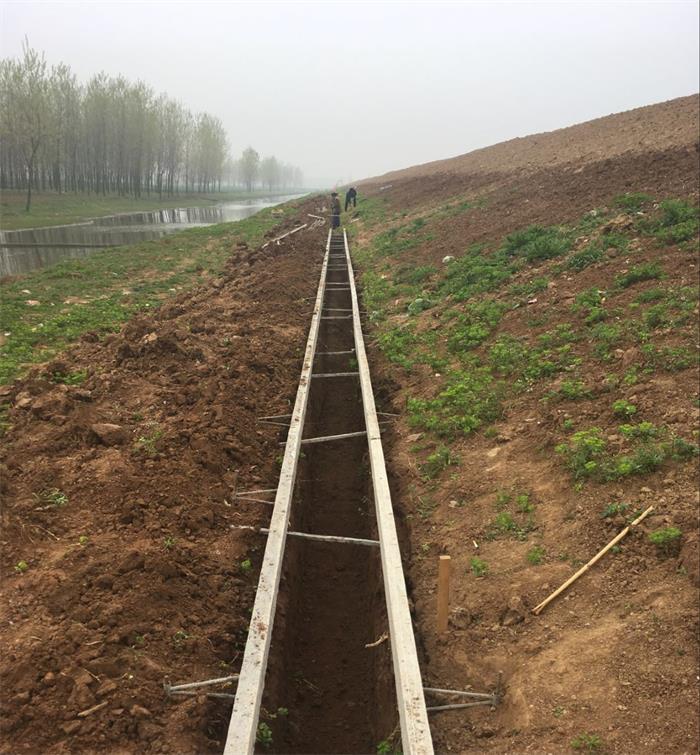

施工XI标:本月河道疏浚未施工,累计完成222万m3,累计完成占合同量的55.7%;土方工程完成0.5万m3,累计完成202.2万m3,累计完成占合同量的74.2%;靠山坝预制块护坡固脚施工。
施工XIV标:本月河道疏浚未施工,累计完成156万m3,累计完成占合同量的50.9%;土方工程未施工,累计完成153.5万m3,累计完成占合同量的58.4%;靠山坝预制块护坡固脚施工、预制块铺设。
施工XIX标:本月完成河道疏浚4万m3,累计完成136.8万m3,累计完成占合同的94.2%;土方工程完成0.3万m3,累计完成60.9万m3,累计完成占合同量的86.1%;行洪堤退建堤防预制块护坡固脚施工、预制块铺设。
