中安煤化取水工程2012年12月简

来源:许文涛    发布日期:2013-01-07

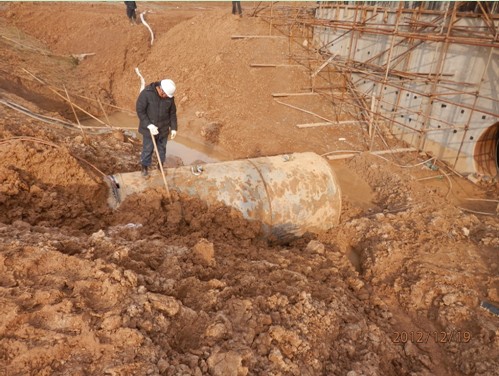

顶管工具出洞

泵房模板加固

工程进度概况:

本月顶管工程1#线向泵房侧顶进210m,顺利顶进泵房前池;泵房脚手架搭设、墙体钢筋绑扎、模板支立加固,工作井内钢管连接准备工作。

累计完成情况:中安煤化取水工程的顶管工程1#2#管线仅剩余工作井内引水钢管未完成,累计完成工程量:2224m,占顶管工程量的99.2%;取水口处切滩土方已完成,完成土方量约14m3;取水头位置16根钢管桩打设及取水头、沉管安装完成、取水头承台水下砼浇筑完成;泵房基坑土方开挖已完成约9.4m3;大堤高喷防渗墙及管周回填灌浆已完成;泵房工程已完成▽21.6m以下的混凝土浇筑,完成混凝土量约6169 m3

©中水淮河安徽恒信工程咨询有限公司 Copyright © www.cwhh-hx.com.cn All Rights Reserved 技术支持:中水淮河蚌埠博达信息技术有限公司     皖ICP备11013926号
