香浮段东段堤防工程4月份简讯
来源:王波 发布日期:2016-05-07 p >

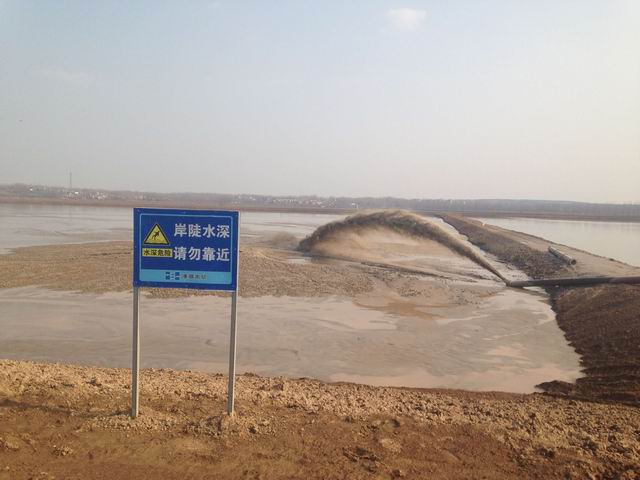

施工XI标:本月完成河道疏浚10万m3,累计完成123万m3,累计完成占合同量的30.9%;完成土方工程10万m3,累计完成174.8万m3,累计完成占合同量的64.1%。

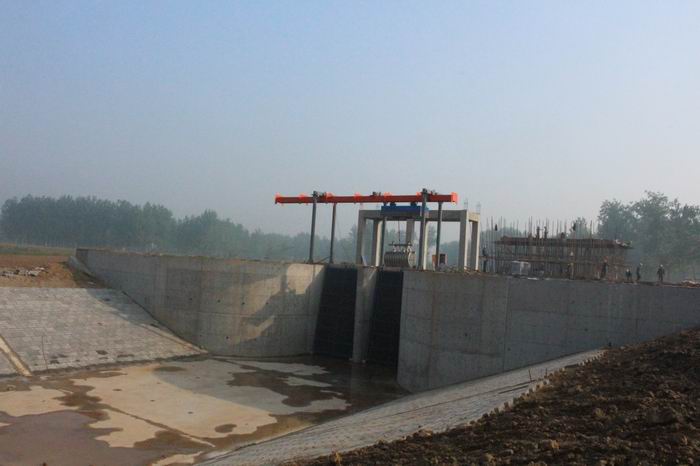

柳沟闸本月完成闸室段、上下游翼墙土方回填,预制块铺设,上下游挡墙、闸门排架、启闭机台梁板的砼浇筑,金结安装;团结涵本月完成上下游翼墙、洞身段土方回填,预制块铺设,排架、栈桥、启闭机台梁板的砼浇筑,金结安装。
施工XIV标:本月完成河道疏浚20万m3,累计完成26万m3,累计完成占合同量的8.5%;完成土方工程19万m3,累计完成125万m3,累计完成占合同量的47.6%。
张庄站本月完成进出口段挡墙、闸门排架的砼浇筑,预制块铺设,站身段及进口闸段土方回填土方回填,水泵、闸门、清污机安装。东方红桥及石坑桥完成桥台、盖梁浇筑。
施工XIX标:本月完成河道疏浚9万m3,累计完成20万m3,累计完成占合同的13.8%;土方工程1万m3,累计完成46.5万m3,累计完成占合同工程量的65.7%。
