香浮段西段堤防工程12月份简讯
来源:杨丁杰 发布日期:2017-01-18 p >

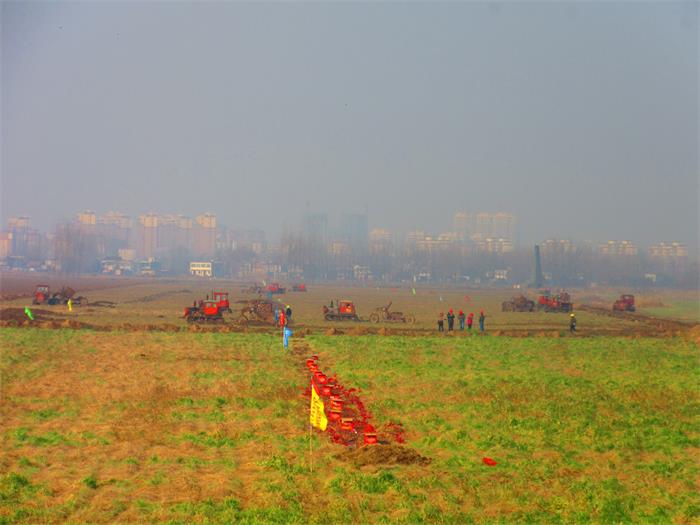

施工Ⅵ标:本月河道疏浚工程暂停施工,累计完成128万m3,累计完成占合同量的88.3%。
施工Ⅶ标:本月河口村、张许村安置区庄台垫高土方填筑约5万m3,累计完成12.5万m3,累计完成占合同量的59.3%;新堤土方填筑累计完成0.4万m3,累计完成1.5万m3,累计完成占合同量的5.1%;河道疏浚工程暂停施工,累计完成57万m3,累计完成占合同量的28.1%。
施工Ⅷ标:本月主要对已投入使用的泥水分离设施区进行运行维护工作。
施工XX标:2016年12月15日合同项目正式开工,本月主要完成排泥场覆盖层剥离土方4.26万m3,累计完成占合同量的14.2%。
